项目计划怎么写?我用一页纸模板扛了几年,比四十页计划书管用

项目计划写得越厚,项目死得越快。真正扛得住事的是一页纸:目标写成能验收的一句话,范围写清做什么不做什么,交付物排在任务前面,里程碑压到 3-5 个,每个任务挂一个负责人,排期留 20%-30% buffer。八个格子写到一页纸上,比四十页空转强。

全文约 2100 字,阅读约 5 分钟。

重点内容:项目计划写得越厚,项目死得越快。真正扛得住事的是「一页纸」:目标定成能验收的一句话,范围写清做什么不做什么,交付物排在任务前面,里程碑压到 3 到 5 个,每个任务挂一个负责人。计划不是承诺书,是拿来对齐用的。

我见过最离谱的一份项目计划书,是一个研发老大交上来的,四十多页,从背景、目标、组织架构到风险矩阵一应俱全,光目录就排了三页。结果项目做了两个月,延期三周,上线还返工。四十页的计划书,没挡住一次延期。

这事不是个例。干项目这行的都清楚,真正把项目带崩的,从来不是计划书不够厚,而是计划里缺了那几样最该写清楚的东西。今天不聊虚的,就聊一件事:项目计划到底该怎么写,才不是白写。

先想明白:计划是用来对齐的,不是用来汇报的

很多人写计划的心态就错了。他把计划书当成交给领导的作业,写得越厚显得越专业。可计划真正的作用就一条:让所有干活的人,在开工前对齐「要交什么、谁来干、什么时候完」这三件事。

PMI 的研究结论很直白:项目规划做得越充分,成功率越高,两者是强正相关。但注意,这里说的是「充分」,不是「冗长」。一份写到点子上的两页纸,比一份面面俱到却没人看的四十页,有用得多。

我的判断更直接:计划写到第四页,基本就没人认真看了。你写那么细,团队里没人当回事,执行起来还是各干各的,那这份计划就是废纸。

一页纸模板,把该写的都钉死

我用了好几年的一页纸项目计划模板,就这几个格子,缺一个都容易出事:

  • 目标:一句话说清项目最终要什么结果,别写「提升效率」这种空话。
  • 成功标准:目标怎么算达成,能量化就量化。
  • 范围:做什么、不做什么,两边都写。
  • 交付物:最后要交出去的具体东西,不是工作动作。
  • 里程碑:3 到 5 个关键节点。
  • 任务与负责人:每个任务挂一个人,别写「团队」。
  • 风险:最可能翻车的两三件事,各配一个应对。
  • 沟通:多久开一次会、谁汇报、问题往哪升级。

格子不多,但每个都卡在要害上。下面挨个说怎么填。

目标别写愿望,写成能验收的一句话

项目启动会大家点头最齐,可到上线前一周才发现,业务想要「转化提升」,研发理解成「功能能跑」,测试盯的是「没 bug」。三拨人都没做错,但根本不是一件事。这就是目标没写清楚的下场。

目标要用 SMART 那套:具体、可量化、可达成、相关、有时间点。举个例子,别说「做个官网改版」,说「9 月 30 日前完成官网改版上线,核心页面跳出率降到 40% 以下」。后者验收的时候才知道成没成。

成功标准我习惯拆成三类写:业务结果(转化率、留存这类,最重要但滞后)、交付结果(按时上线、范围完成度,当场能验)、质量底线(错误率、性能,防止上线即事故)。三类各写一两条,别超过六条,多了等于没标准。

范围这一步,不写清楚后面全是扯皮

范围最容易漏的就是「不做什么」。大家都在「做什么」上较劲,结果需求源源不断往里塞,最后项目膨胀成谁都不认识的样。

写范围就两栏:本期包含什么、本期不包含什么。不包含的那栏尤其重要,它是你后面挡住需求蔓延的挡箭牌。有人中途提新需求,你把计划拿出来指给他看:「这个不在本期范围,走变更或者下期再说」。没这一栏,你就只能口头劝,劝不住。

先定交付物,再拆任务

新手最爱犯的错,是上来就列任务:调研、设计、开发、测试,忙得像打仗,可没人能回答最后到底交什么。任务排得再满,交付物不清,最后验收还是扯皮。

顺序要反过来:先定义交付物,你最后要交出去什么,再回头拆达成它要做的任务。交付物是能检查的实物,比如一份验收过的原型、一个上线可用的功能、一份测试报告,而不是「完成了调研」这种动作描述。

拆任务用工作分解结构,拆到一个人几天内能独立交付的粒度。拆太粗,进度没法跟踪;拆太细,光维护清单就耗掉一半精力。经验是一件事别超过一个人一周的量。

里程碑压到 3 到 5 个,够用就行

里程碑是零工期的关键节点,验收、上线、评审这种。它的作用是让你和领导能快速判断项目到底有没有跑偏,不用盯着每天 1% 的进度条。

我见过有人列二十个里程碑,密密麻麻排满日历,结果一个都盯不住。里程碑贵精不贵多,3 到 5 个,选那种「错过一个 24 小时就能看出项目在延」的节点。真延了,你第一时间就知道,不用等月底复盘。

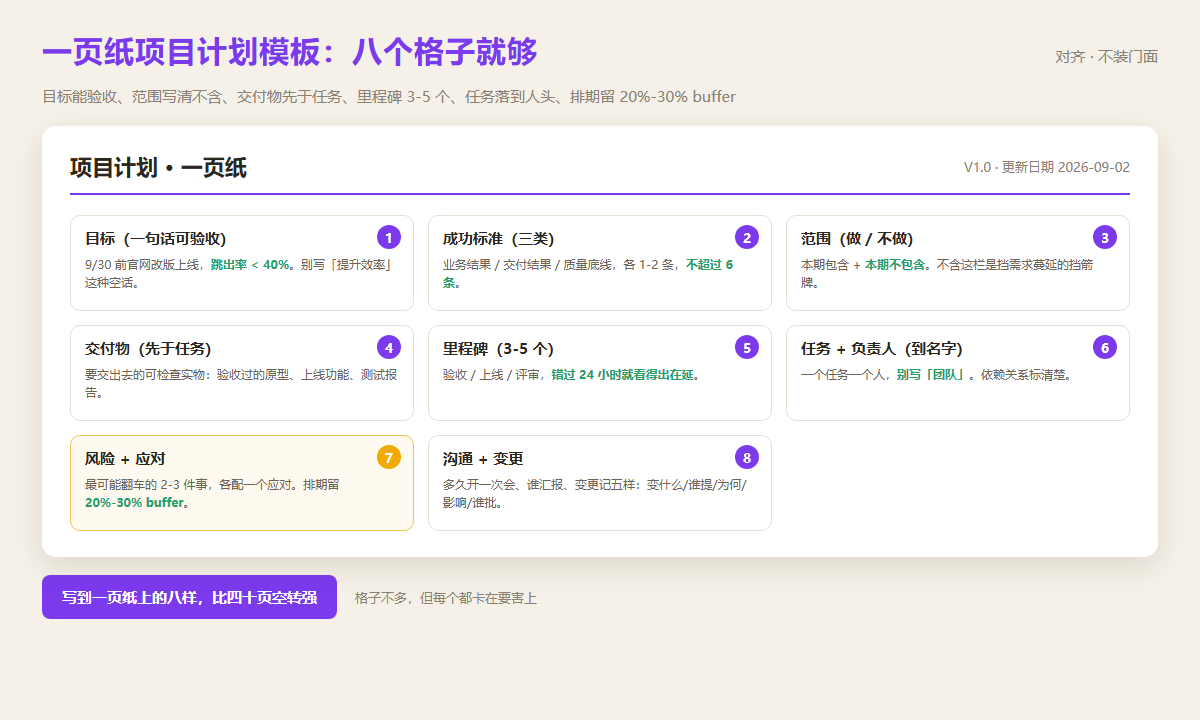

一页纸项目计划模板:目标、成功标准、范围、交付物、里程碑、任务与负责人、风险、沟通八个区块

每个任务挂一个人,别写「团队」

任务没人负责,就是没人负责。计划表里负责人那一栏写「团队」的,最后出了问题你连找谁都不知道。

责任人要具体到名字,一个任务一个负责人。涉及多部门协作的,用 RACI 表分清谁拍板、谁负责、谁执行、谁被知会。别偷懒拉一个「大群」以为同步了信息就算沟通,那叫通知,不叫对齐。

还有依赖关系,得标清楚哪个任务得等哪个先做完。很多排期翻车就翻在依赖没理清,任务之间串不起来,一个环节拖了,后面的都跟着乱。依赖理清了,你才知道哪个任务在关键路径上、一天都拖不得。

给风险留 buffer,别排成理想状态

排期最容易翻的坑,是把每一周都当成满负荷的理想状态。真实项目里,审批要等、客户不回消息、关键人请假、需求临时变,这些都是常态,不是意外。

所以每两个里程碑之间,留 20% 到 30% 的缓冲时间。这个 buffer 不是让你偷懒,是让计划有韧性。有人一听留 buffer 就嫌保守,可你想,一个六周的项目,中间有一个环节晚两天,没有 buffer 就是全线顺延,有 buffer 就还在线上。哪个更专业,一目了然。

变更要留痕,别覆盖了事

计划不是写完就锁死的,需求会变、资源会变、优先级会变,关键路径都会跟着变。但变更不能口头说说就完,得留记录。

变更记录至少记五样:变什么、谁提的、为什么、影响多大(范围和工期)、谁批准的。目的不是增加文书负担,是防止项目结束大家只记得「最后延期了」,却讲不清延期是怎么一步步攒出来的。有这个记录,复盘才有据可查。

最后:计划是拿来对齐的,不是拿来装门面的

说回开头那个四十页的例子。他缺的不是篇幅,是那几个真正决定成败的格子:能验收的目标、写清不含的范围、先于任务的交付物、3 到 5 个里程碑、落到人头的负责人、留了 buffer 的排期。这八样写到一页纸上,比四十页空转强。

工具的作用是把这页纸跑起来,而不是反过来让你为了维护计划而维护计划。一个免费不限人数、能把交付物、里程碑、负责人、依赖关系放在一个地方、谁延期一眼能看出来的项目管理软件,就够把一页纸变成活的项目。

点这里看智序 ORDR 的版本和定价 →

如有侵权请与我们联系

返回最佳实践

了解 智序 ORDR 项目管理软件 · 免费项目管理软件

AI 原生智能项目管理软件:免费版不限人数、支持私有部署与终身授权,覆盖通用 / 研发 / 敏捷多类型项目。

查看 智序 ORDR 项目管理软件 →
预约演示
在线咨询
电话咨询
官网免费咨询热线
15221020919
微信咨询
微信扫码咨询
微信二维码
微信号:lhmopms
