项目组合管理(PPM)和 PMO 到底怎么搭
全文约 2200 字,阅读约 5 分钟。
重点内容:九成公司的 PMO 其实只做了报表,没做组合管理;真正值钱的是停掉不该做的项目、把人给对的地方。文末给了三层搭法和三个避坑点。
先说个扎心的事实
我见过太多公司,墙上挂着项目管理办公室的牌子,屋里坐三个人,每天干的事就是催各个项目经理交周报、做 PPT 给老板看。这能算 PMO 吗,勉强算,但离它该干的事差了十万八千里。
Wellingtone 2025 年那份项目管理状态报告有个数字挺刺眼:全球 89% 的组织已经有一个或多个 PMO 了,可将近一半的 PMO 成立还不到 4 年,46% 的人对自己组织的项目管理成熟度不太满意或者非常不满意。更夸张的是,42% 的受访者每周要花 1 天甚至更多时间,手动汇总项目报告。说白了,人全耗在把数据搬来搬去上了。
我的判断很直接:大多数 PMO 是个报表工厂,不是决策中枢。这跟老板当初花几十万搭它的初衷,完全两码事。
PMO 和 PPM 不是一回事
很多人把这俩词混着用,其实差很远。PMO 是那个办公室、那套人和流程;PPM 也就是项目组合管理,是它该管的那件事,把公司所有项目当成一个投资组合来看,决定投哪个、砍哪个、资源怎么分。
打个比方。项目层管的是这一单能不能按时交;项目集层管的是这几个关联项目合起来能不能达成一个目标;组合层管的才是老板真正该操心的,我们明年到底该做这 20 件事,还是只做 8 件最有把握的。
APM 2025 年几个入围案例能说明组合层值多少钱:BDO 英国的 PMO 一年管了 143 个项目,换来 4.32 亿美元的企业节省和 1.1 亿美元收入,首次交付成功率 94% 以上;沙特一家能源公司的组合办公室管着 2155 个项目,优化了 65 亿沙特里亚尔(大约 17 亿美元)的资本开支,还主动关停了 490 多个不值当的项目,涉及金额 475 亿沙特里亚尔。这些活,靠催周报的 PMO 一个都干不了。
真实账本:管组合和不管组合差多少
光说案例不够,看行业统计。PMI 的 Pulse of the Profession 2024 把组织按组合管理成熟度分了档:最靠前的那四分之一,项目达标率 96%,全球平均才 74%;范围蔓延 23% 对 49%,预算损失 20% 对 35%。Planview 引用的 PMI 数据更细:高成熟度组合管理的组织,71% 的项目能准时,低成熟度只有 41%;准时预算内的比例 74% 对 46%。
PM Solutions 的 State of the PMO 2025 也给出了一组高绩效 PMO 的改善幅度:和业务目标对齐提升 60%、战略目标达成提升 57%、项目成功结果提升 56%、生产率和上市速度提升 53%、资源利用率提升 53%。这些不是小数字,是实打实的经营差异。用智序项目管理软件把这几类指标拉成一张实时看板,比月底手填报表强太多。
还有个容易被忽略的:组合管理领先的组织,能让 30% 的战略举措说清楚投资回报,其他组织只有 7%。也就是说,多数公司花了一堆钱,根本讲不清图啥。
三层怎么搭

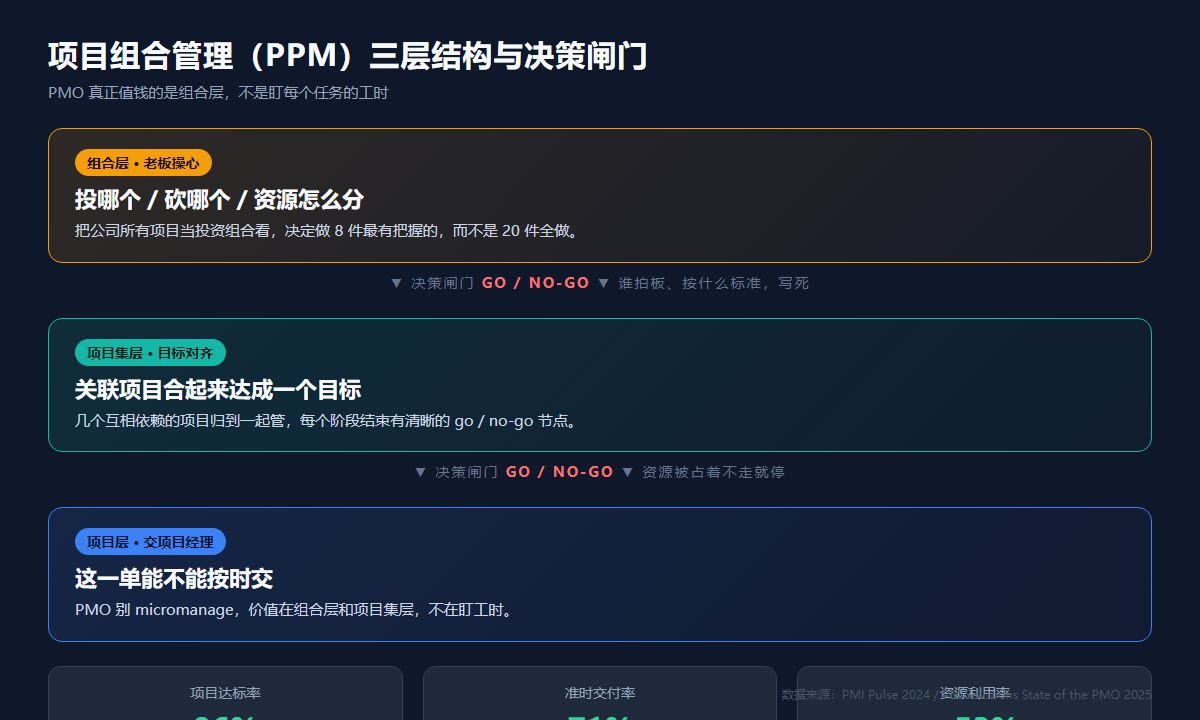

落到实操,我建议按这三层搭,别一上来就搞一套复杂治理。下面这张图把三层和决策闸门的关系画清楚了。
组合层先搭单一事实源。所有项目进度、资源、风险进同一个看板,别让 IT 用一个工具、财务用一张表、老板看一页 PPT,三套数据对不上。前面说的那家物流公司就是反面教材:IT 在自己系统里标绿,运营在共享表格里标有风险,两边不打通,指导委员会三个月收到的都是互相矛盾的状态,等季度复盘才发现,已经烧掉 200 万美元、核心市场进入晚了半年。
项目集层设决策闸门。每个阶段结束有一个明确的 go 或者 no-go 节点,谁拍板、按什么标准拍板,写死。别让项目自己一直做下去,资源被占着不走。
项目层就交给项目经理,PMO 别 micromanage。PMO 的价值在组合层和项目集层,不在盯每个任务的工时。
这里说句实在的,像智序项目管理系统这种支持多类型项目全流程、还能私有化部署的工具,对集团把组合视图拉通到一个地方是有帮助的,前提是数据真的进同一个库,而不是再开一套表。工具解决的是看见,决策还是得人来做。
矩阵式组织里,PMO 最容易卡在哪
大集团基本都是矩阵式:一个人既归职能部管,又归项目管。这种结构下 PMO 最容易出的问题是谁说了算。PMI 一篇讲组合失败根因的文章点得很透:项目团队根本没有权限去排优先级,项目都是高管塞进来的,谁都不敢按下暂停键,结果所有人同时多线程,每个人的活都只分到一点精力,整体产出反而崩了。
用智序项目管理软件给矩阵式组织一个统一的能力视图,比靠开会对齐强,但前提是决策权真的下放,不然系统里看着清楚、线下还是各争各的。
还有个文化坑。有家公司让蓝领工人把原本自己能拍板的小决策上交给了项目领导,PMO 没意识到能拍板对一些人是往上走的机会,这一收,基层直接不配合了。所以 PMO 改流程前,得先懂人家的文化,别硬推。
三个避坑点
第一,别把 PMO 做成成本中心等着被砍。ESI 的调查里,64% 被解散的 PMO 是因为组织重组死的,但根子往往是它没证明自己带来改变。你得把项目成功率、资源利用率这些指标和老板关心的事挂上钩。
第二,预算别卡太死。Planisware 提到 PPM 落地成本能到 10 万美元,回本周期普遍在 18 到 36 个月。一上来就想当月回本,基本要黄。
第三,治理别过度。要么没规矩乱成一锅,要么规矩多到大家全在填表。中间那个刚好需要迭代着找,不是一次设计完就定死。
小团队先别急着建 PMO
最后给个实在建议。20 人以内的公司,真没必要单独建 PMO,先把项目组合视图拉通、每两周做一次优先级复盘就够了。PMO 是规模到了、项目多到互相抢人才该上的东西。硬上,多半又变成报表工厂。
要是你正纠结集团多项目怎么管、资源总打架,可以先看看 智序 ORDR 整理的项目组合与 PMO 方法论合集,里面把组合层、项目集层、项目层的打法拆得更细。顺带一提,用智序项目管理软件把研发、交付、职能几条线的项目放进同一个组合视图,比再开十张 Excel 强。
