项目计划怎么做才不失控:不是变化太快,是计划没做对

PMI Pulse 2018 调研显示,65% 的项目没达成原始目标,规划不当是头号原因;52% 的项目经历过范围蔓延,平均成本超支 27%。做好项目计划的四件事:目标拆到能执行、排期留缓冲、管住范围蔓延、标清依赖和检查点。

全文约 1,800 字,阅读约 4 分钟。
重点内容:项目后期失控,多数不是变化太快,是计划阶段埋了雷;四件事:目标拆到能执行、排期留缓冲、管住范围蔓延、标清依赖和检查点。

项目失控,多数是计划阶段就埋好的雷

做项目最怕听的一句话是「计划赶不上变化」。这句话听着像是外部世界不配合,但 PMI(美国项目管理协会)连续多年的调研给出了另一个答案:65% 的项目没能达成原始目标,而规划不当被列为头号原因。也就是说,大多数项目不是被变化打败的,是被自己的计划坑的。

先说清楚:计划不是时间表,是一套推演

很多人理解的「做计划」,是把任务往日历上一排、把时间填满,就完事了。这不是计划,是排班。真正的计划要回答四个问题:这个项目到底交付什么、怎么拆、每件事谁做、出问题了怎么办。这四个问题答不清楚,后面每一步都是踩着棉花走。

第一件事:目标拆到能执行,「三个月上线」不是计划

「三个月上线新版本」是口号,不是计划。拆解是从上往下一层层来的:目标要可量化,别写「提升用户体验」,写「注册转化率从 12% 提到 18%」;目标下面设里程碑,几个关键节点、每个节点交什么,说死;里程碑下面才是任务,每个任务有负责人、有依赖关系;最后才是排期。

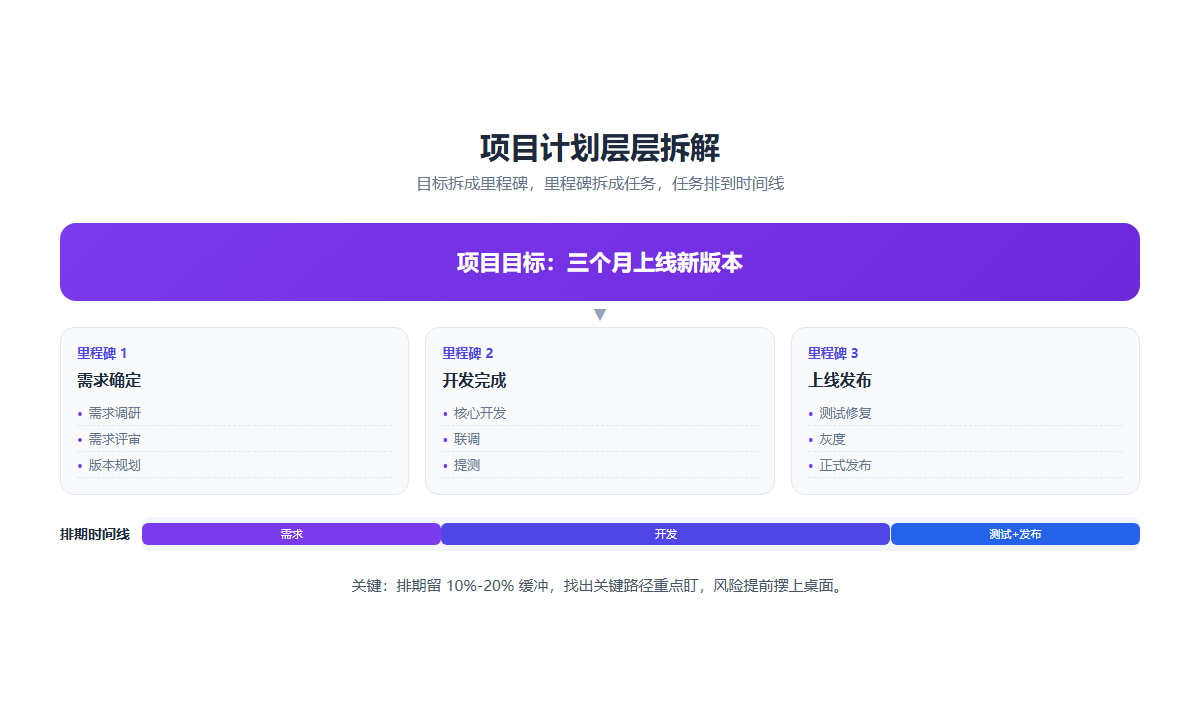

项目计划:目标→里程碑→任务→排期层层拆解

拆解的意义在于,把「一个模糊的大目标」变成「一堆能检查的小任务」。判断拆得够不够细,就一个问题:随便指一个任务,负责人能不能说出它今天该做到哪一步。说不出来,就是没拆到位。

第二件事:排期留缓冲,别把每一天都排满

新手做计划最爱犯的错,是把时间卡死:这个任务三天、那个任务两天,环环相扣,一天都不多给。结果第一个任务稍微延期,后面全线崩盘,整个计划当场作废。

排期要按「正常情况」估,不是按「最理想情况」估。更关键的是缓冲的位置。传统做法是每个任务里偷偷留点余量,但研究(约束理论的关键链方法,Goldratt 1997 年提出)发现,任务里藏的缓冲会被各种理由吃掉:任务反正有富余,就先干别的,最后照样延期。正确的做法是把缓冲从任务里抽出来,集中放在项目尾部,或者放在关键里程碑之间,留给真正没预料到的事。

还有一条:找出关键路径,就是最长的那条任务链。它延期一天,整个项目就延期一天,其他任务再怎么赶都救不回来。计划做好后,重点盯的就是这条线。

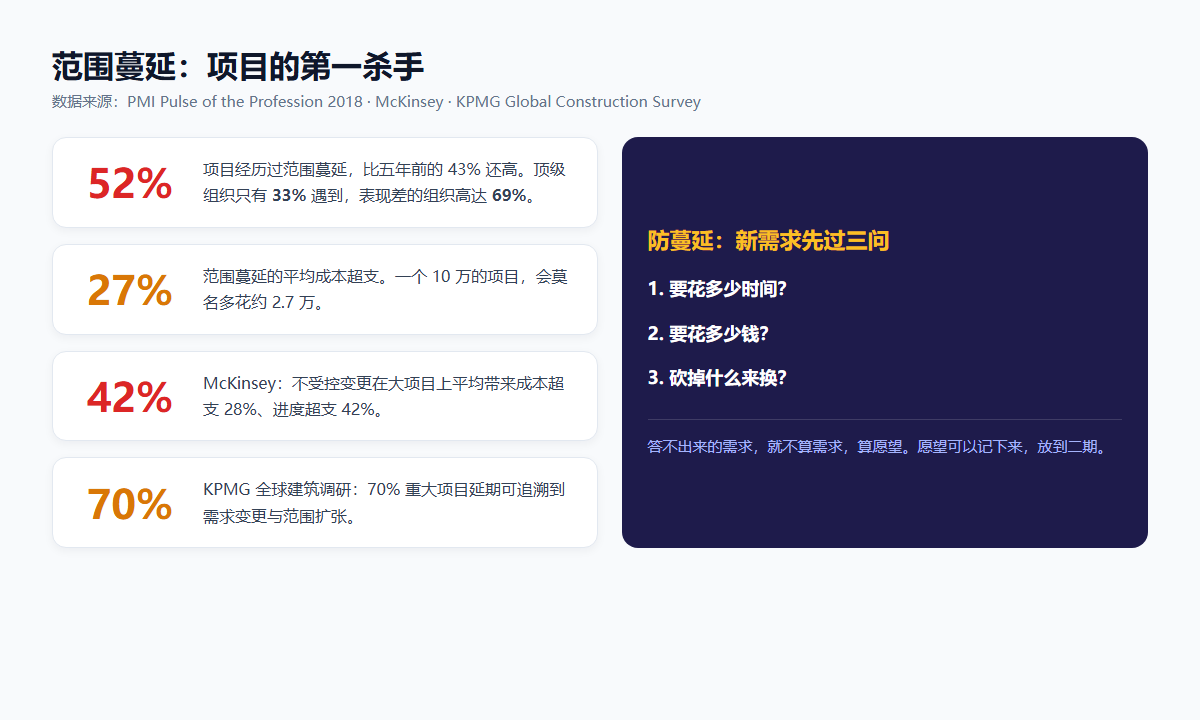

范围蔓延数据:52% 项目经历过范围蔓延,平均成本超支 27%
范围蔓延是项目第一杀手:52% 项目经历过,平均带来 27% 成本超支

第三件事:管住范围蔓延,这是项目的第一杀手

PMI 的 Pulse 报告里有个扎心的数字:52% 的项目经历过范围蔓延,也就是需求不受控地往上涨,比五年前的 43% 还高。范围蔓延的平均代价是成本超支 27%。一个 10 万的项目,莫名其妙多花 2.7 万。更说明问题的是对比:顶级组织(80% 以上项目按时交付)里只有 33% 遇到范围蔓延,表现差的组织是 69%。范围管不管得住,基本就是项目好坏的预报器。

McKinsey 的数据更狠:不受控的变更,在大项目上平均带来成本超支 28%、进度超支 42%。KPMG 的全球建筑调研里,70% 的重大项目延期都能追溯到需求变更和范围扩张。

「顺便加个功能」是范围蔓延的标准开场。防它不用多复杂的流程,就一个规矩:任何新需求进来,先回答三个问题:要花多少时间、多少钱、砍掉什么来换。答不出来的需求,就不算需求,算愿望。愿望可以记下来,放到二期。

第四件事:依赖和检查点,提前摆上桌面

计划里最容易被忽略的,是「谁依赖谁」。A 没做完 B 就开不了工,这种关系不标清楚,A 延期的时候没人知道 B 会跟着完蛋。把依赖关系列出来,至少能让你在 A 出问题的那天,就知道要通知哪些人、调整哪些任务,而不是两周后才发现。

检查点同样重要。计划不是做完就锁进抽屉的,每周抽十五分钟,对照计划看一遍:哪些任务该完成没完成、哪些风险开始冒头。等到月底复盘才发现偏了,那时候已经不是调整,是救火。

工具怎么选:让计划活起来,而不是变成负担

计划要日常化,就得有一套能拆任务、排时间、看进度的工具,还得全团队都在里面。工具选型的坑就两个:功能太重的重型系统,学习成本比计划本身还高;按人头收费的,团队一扩张成本就失控,最后老板偷偷砍名额,大家又回 Excel。

智序 ORDR 项目管理软件 这类免费、不限人数的项目管理软件,目标、任务、甘特图、风险预警放在一起,计划拆完直接落成可执行任务,进度自动汇总,不用靠 Excel 手工对。计划做得再漂亮,锁在一个人电脑里就是废纸;让全团队一起更新,计划才是活的。

如有侵权请与我们联系

返回项目管理方法论
