为什么 PLM 系统替代不了更垂直的项目管理系统

PLM 管的是产品数据这条线,项目管理管的是交付过程这条线,两条线不重叠,谁也替代不了谁。文中用几个行业数据说明 PLM 落地本身有多折腾,再拆清 PLM 能管什么、管不了什么,最后讲智序项目管理系统这类垂直项目系统在管理对象、观察视角、覆盖范围上的根本差别。

全文约 2400 字,阅读约 6 分钟。
重点内容:PLM 管的是产品数据这条线,项目管理管的是交付过程这条线,两条线不重叠,谁也替代不了谁。文中用几个行业数据说明 PLM 落地本身有多折腾,再拆 PLM 能管什么、管不了什么,最后讲智序项目管理系统这类垂直项目系统在管理对象、观察视角、覆盖范围上的根本差别。

PLM 管产品数据,项目管理管交付过程

一、上了 PLM 的公司,为什么还要再买一套项目管理

PLM 现在不便宜,也确实在普及。IDC《2025 年上半年中国 PLM 软件市场跟踪报告》的口径,国内中大型 PLM 市场规模 22.3 亿元,同比增长 23.7%。做汽车零部件、消费电子的工厂,图纸和 BOM 稍微乱一点就是几万块的损失,不上 PLM 反而是怪事。

问题是,PLM 装上了,活往往还是靠 Excel 加微信群在推。

有个华南电子制造企业,200 人,2024 年签约后三个月还停在需求调研阶段,项目经理换了两个,方案推翻重来,最后延期六个月、超支 40%,上线后核心功能用了一半不到。

放到大盘上看更清楚。《2025 年中国 PLM 选型调研报告》给了三个数字:65% 的企业在选型实施阶段踩坑,42% 因为功能跟业务脱节导致系统闲置,28% 因为集成不足形成数据孤岛。CIMdata 2024 年 800 多家样本的调研里,48% 的 PLM 项目失败被归因于流程管控缺失。Martin Eigner 在 CIMdata 论坛上说得更直接:超过一半的 PLM 项目达不到最初设定的目标。

同一场论坛上还有个数字值得记:只有 15% 的受访者认为 PLM 对自己是 mission critical。PLM 不是没用,是价值集中在产品数据这一层,不在「让公司更好干活」这一层。

还有个更扎眼的地方。PLM 实施本身就是个超大型项目:跨五个部门,周期一年起步,预算几百万,动的是全公司的图纸和物料主数据,还要配全员培训。这种项目不用项目管理工具管,靠什么管?靠一张 Excel 表和每周三次的会。

所以很多公司上 PLM 的过程,本身就是一次「PLM 替代不了项目管理」的现场验证。系统上线那天,产品数据规范了,研发项目怎么排、谁卡住了、这个月投了多少人,一行代码都没解决。

二、PLM 能解决什么,不能解决什么

PLM 擅长的是真本事:产品结构主线(设计 BOM 到制造 BOM 的转换)、图文档版本、配置管理、工程变更的审批与传递、供应商协同、质量追溯。汽车、医疗器械、航空这几个行业,合规要求几乎逼着企业上 PLM,这条线上它比谁都强。

一句话概括:PLM 保证「这个产品由什么构成」全公司只有一份真相,并且变更不丢。

项目经理每天在骂的五件事,PLM 一件都不管。

排程管不了:三个项目并行,先做哪个,PLM 里没有这个概念。资源冲突管不了:同一个架构师、同一台试产线被几个项目抢,PLM 不知道谁被占了。进度管不了:里程碑、甘特、燃尽图,PLM 里连「任务」这个实体都没有,一级对象是零件和文档,不是活。工时预算管不了:这个月投了多少人天,PLM 不统计。非研发项目也管不了:市场活动、装修、运维外包,PLM 一个都不接。

有个细节能说明两者不重叠。做一次选型测试,同一个新产品项目分别放进两类系统:普通项目工具能很快搭起任务链,但关键零件从 A 版改到 B 版,还得人工通知采购、工艺和质量;PLM 则能把变更单、受影响的 BOM、审批记录、执行状态串成一条线。

一个强在版本和结构,一个强在排程和节奏,中间那段手工活就是两家的边界。PLM 连替代的抓手都没有,压根没有「任务」这个对象。

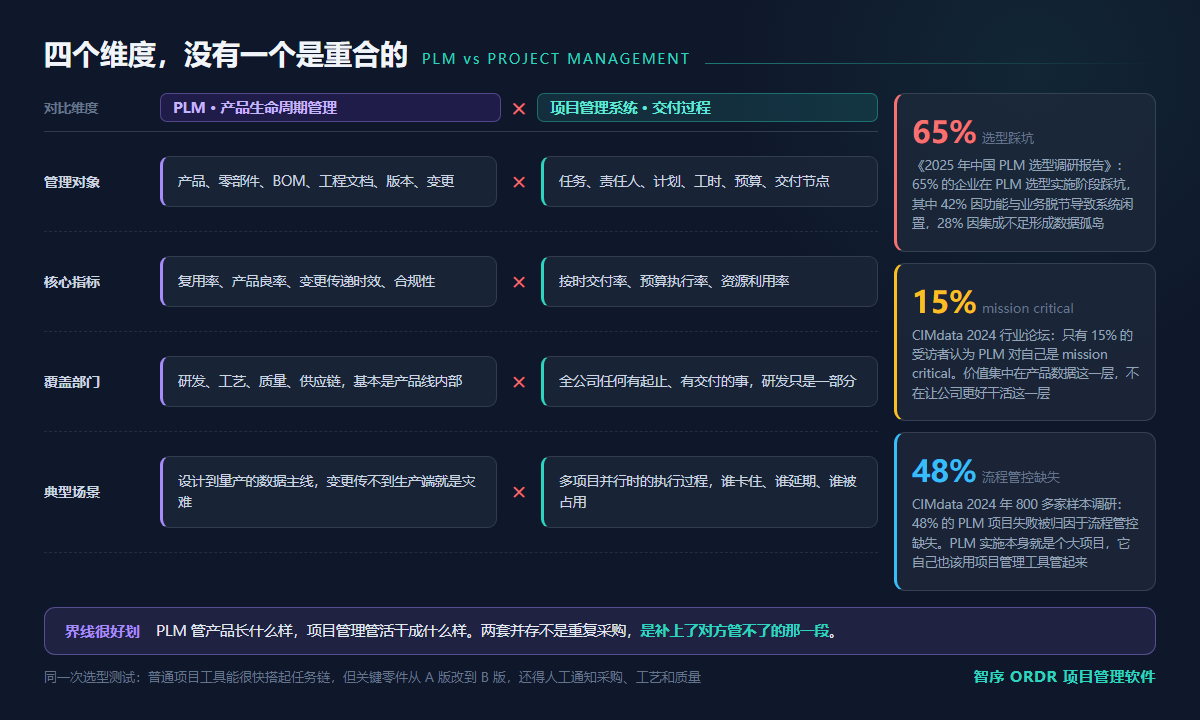

PLM 与项目管理系统的能力边界

四个维度摊平了看最清楚。管理对象上,PLM 是产品、零部件、BOM、文档、版本、变更,项目管理是任务、责任人、计划、工时、预算、交付节点。核心指标上,PLM 看复用率、良率、变更时效、合规性,项目管理看按时交付率、预算执行率、资源利用率。覆盖部门上,PLM 是研发、工艺、质量、供应链的地盘,项目管理是全公司任何有起止有交付的事。典型场景上,PLM 主战场是设计到量产的数据主线,项目管理主战场是多项目并行的执行过程。

四个维度没有一个重合。

三、智序项目管理系统这类系统的核心优势

不是功能更多,是三个根本差别。

管理对象上,智序项目管理系统里只有一套工作项语言:需求、任务、缺陷、用例、发布,一个编号从提出到上线不变。RTM 追溯矩阵做需求到工作项到测试的双向追溯,哪条需求没用例覆盖,缺口直接列出来。PLM 的一级索引是零件和 BOM,项目管理的一级索引是活,这是两种索引方式,不是一套功能的不同深度。

观察视角上,PLM 天然按产品看,一款产品下的所有变更在一棵树里。项目管理按时间和项目看,十几件事并排铺开,谁卡住、谁延期、多少人被占用,一屏看完。智序项目管理软件里的 WBS 甘特、迭代看板、燃尽图、跨项目的 AI 预警和数据中心,管的就是这一层。

覆盖范围上,PLM 只服务研发和工程团队,项目管理管的是全公司所有有起止有交付的事:研发项目、市场活动、装修工单、运维工单。免费版内置瀑布、敏捷、混合、通用四种模板,按项目切换;旗舰版还能自定义项目模型、工作流和字段模板,官方原话叫「不被工具模板绑架」。一个公司几种项目并存本来就该是常态,PLM 只接得住其中一种。

还有一条现实理由:PLM 实施那个大项目谁来管?还是得靠一套项目管理工具。钧森包装 89 人的研发团队,每个定制包装要走客户需求澄清、结构设计、打样测试、工艺评审、量产上线。PLM 管得住图纸和版本,管不住「这一单现在卡在打样还是卡在工艺评审」(案例见钧森包装落地实录)。

成本和自主权也算一笔。智序 ORDR 项目管理系统的终身免费版 0 元、不限人数、支持私有化部署,数据不出厂,买断和按年订阅都行。PLM 的授权和实施成本摆在那儿,第二个系统再叠预算之前,先想清楚免费版能不能先把项目管理这段跑起来。

四、别急着下单,先回答一个问题

正卡在这个选择上,把这个问题扔给项目经理:每周最耗你时间的三件事是什么。

答案里没有一件跟产品数据有关,图纸版本、BOM 同步、变更传递、供应商协同一件都不沾,那你需要的不是 PLM,是一套能把项目过程管住的东西。

三件事里有两件是产品数据问题,先把 PLM 的实施管好,别急着买第三套。实施本身就该用项目管理工具管起来,这套工具在 PLM 上线之后还得接着用。

两样都有,那是两套并存:PLM 管产品数据,项目管理系统管交付过程,中间用接口把项目状态和变更单对上。具体怎么配,看智序项目管理软件的版本对比更直观,制造业落地场景在制造业项目方案那页讲得细。

界线很好划:PLM 管产品长什么样,项目管理管活干成什么样。一家公司同时有这两条线,是常态,不是有问题。
