制造业项目管理

硬件模具周期长,很多要交到客户签样才算完。阶段把方案、设计、试模、签样排开。试模冒出来的缩痕和毛边,用工单接着跟。

查看版本对比
模拟模具

星河180前壳模具,正在试模整改

概览上是进行中、优先级高,负责人林可。近 7 天新建 16、完成 8,逾期未完成 2。需要关注里是浇口毛边和首件缩痕。

01

硬件按阶段往下做

方案确认、模具设计已经完成。试模整改进行中,进度 40%。交付签样还没开始。四段评审都是未评审。

02

订单收到交付签样

甘特季视图从 8 月排到 12 月。外观样件、问题关闭、备模评估、签样纪要都在这条时间轴上。

03

周期长,工单还要维护

工单搜索「星河」,表里是 3 条:签样资料待补、浇口毛边、首件缩痕。状态都是待处理。

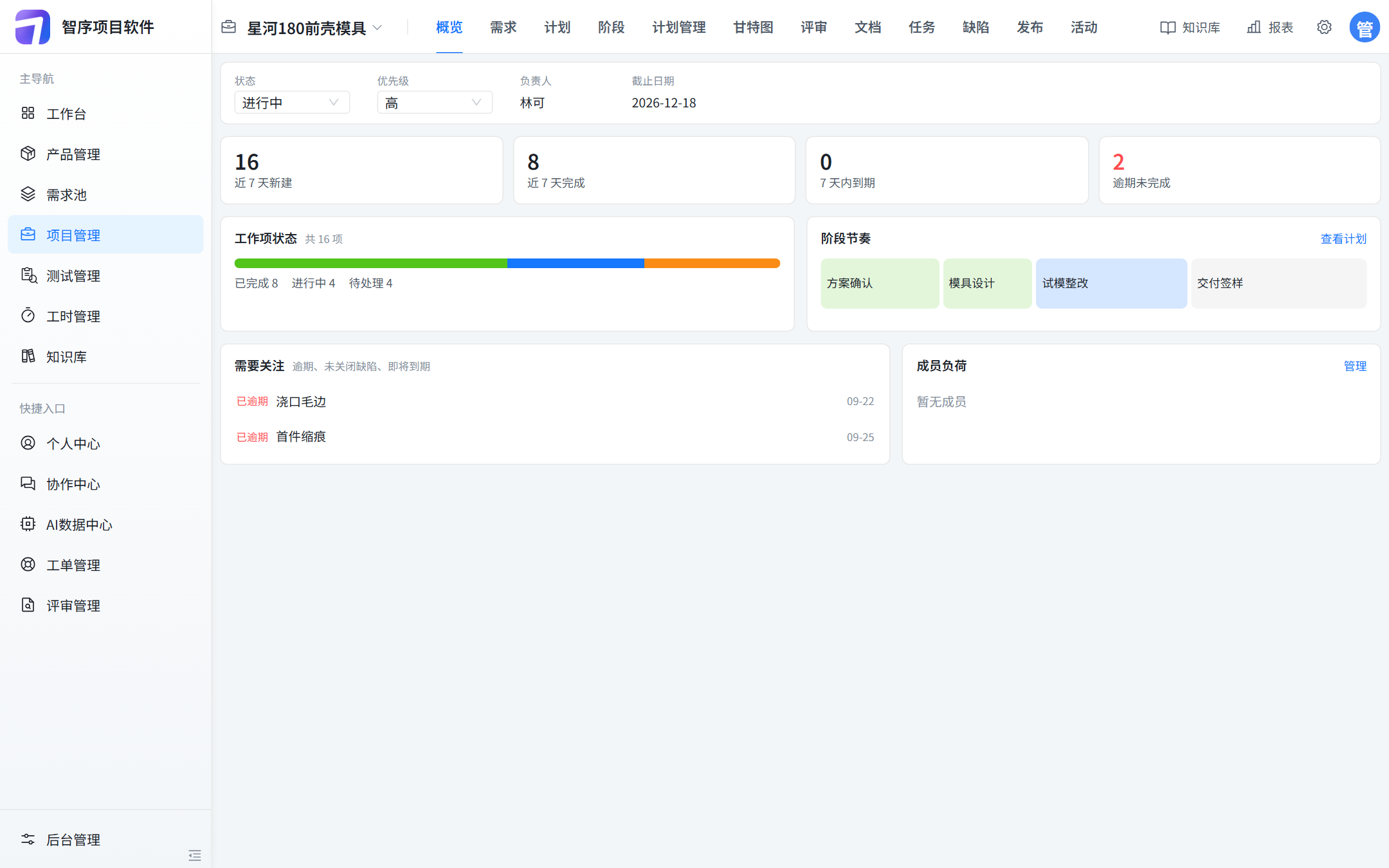

系统实图 · 项目概览

试模还没结束,两条已经逾期

项目「星河180前壳模具」。状态进行中,优先级高,负责人林可,截止日期 2026-12-18。近 7 天新建 16,近 7 天完成 8,7 天内到期 0,逾期未完成 2。

  • 工作项共 16 项:已完成 8,进行中 4,待处理 4
  • 阶段节奏四格:方案确认、模具设计、试模整改、交付签样
  • 需要关注里两条都是已逾期:浇口毛边 09-22,首件缩痕 09-25
  • 成员负荷这一格写的是「暂无成员」。任务上的负责人在 WBS 表里
星河180前壳模具 · 概览
星河180前壳模具概览:进行中,负责人林可,截止日期 2026-12-18,浇口毛边和首件缩痕已逾期
四个阶段

从方案确认到交付签样

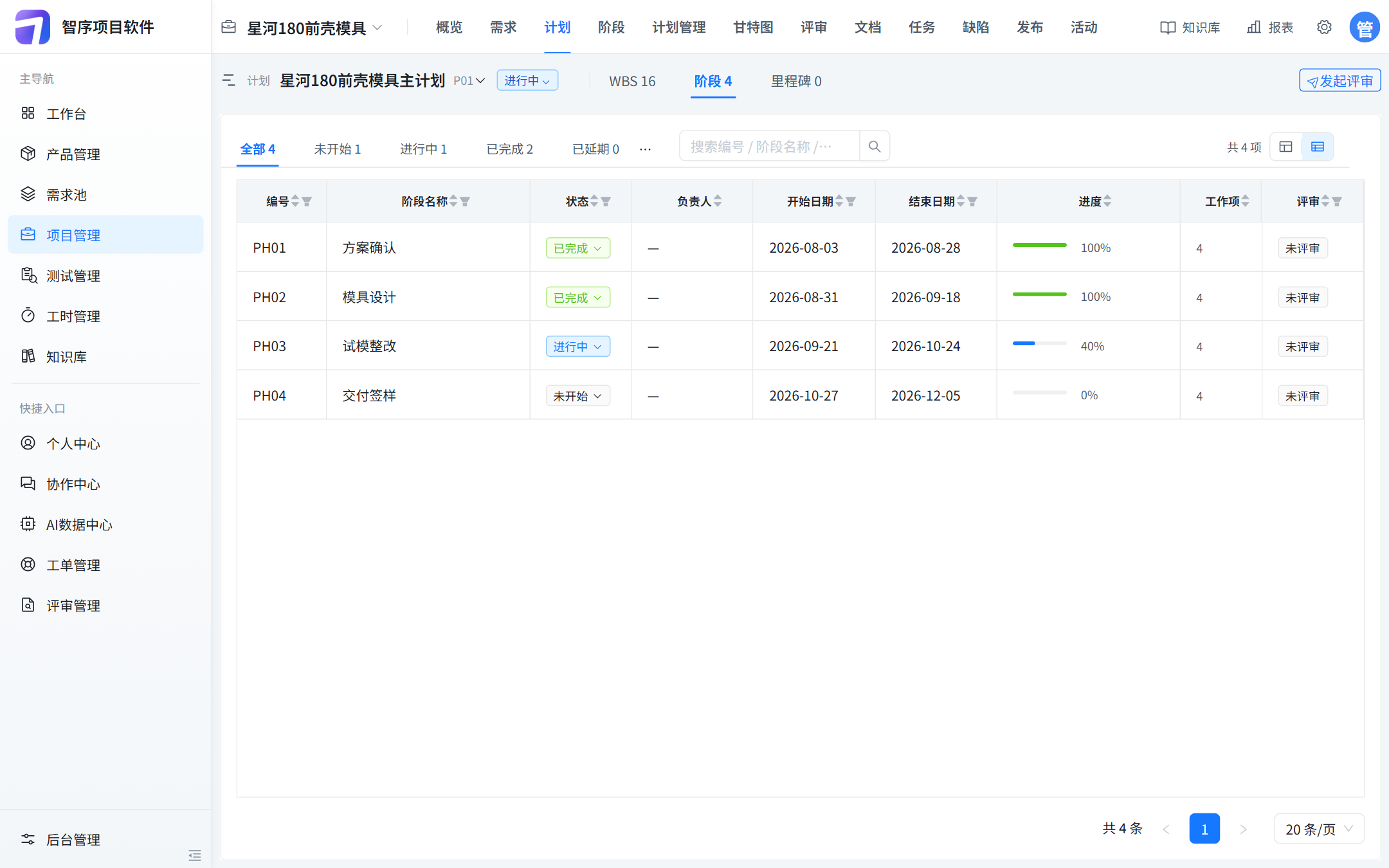

主计划 P01「星河180前壳模具主计划」,计划状态是进行中。页头 WBS 16、阶段 4、里程碑 0。筛选是全部 4、未开始 1、进行中 1、已完成 2、已延期 0。阶段负责人都是横杠,评审列都是未评审。

PH01

方案确认

已完成,100%。2026-08-03 到 2026-08-28。工作项 4。

PH02

模具设计

已完成,100%。2026-08-31 到 2026-09-18。工作项 4。

PH03

试模整改

进行中,40%。2026-09-21 到 2026-10-24。工作项 4。

PH04

交付签样

未开始,0%。2026-10-27 到 2026-12-05。工作项 4。

P01 · 阶段
星河180前壳模具阶段:方案确认和模具设计已完成,试模整改 40%,交付签样未开始
系统实图 · 阶段

两段做完,试模走到 40%,签样还没开始

阶段表四行和上面的卡片同一组日期、同一组进度。每一行工作项都是 4,评审都是未评审。右上角有「发起评审」。已延期计数是 0。概览里的逾期写在「需要关注」,不在这张表的已延期上。

  • 项目截止日期是 2026-12-18
  • 交付签样阶段的结束日是 2026-12-05
  • 这一屏没有已通过的门禁

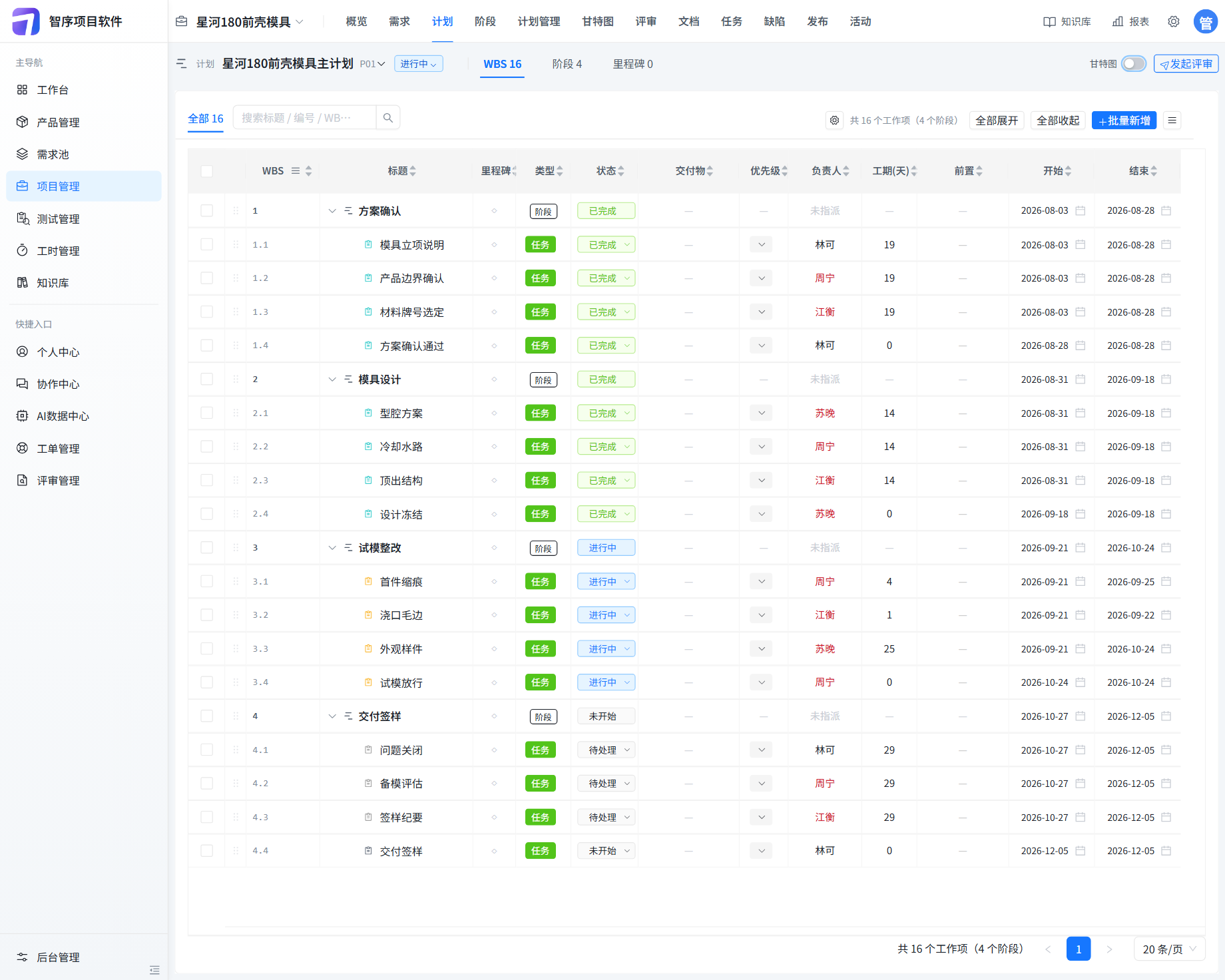

系统实图 · WBS

16 个工作项,负责人是模拟姓名

甘特图开关关掉了,所以能看见工期、开始、结束和负责人。页头仍是 P01,状态进行中,WBS 16、阶段 4、里程碑 0。阶段行是未指派。任务负责人是林可、周宁、江衡、苏晚。

  • 方案确认:模具立项说明林可、产品边界确认周宁、材料牌号选定江衡,工期都是 19 天,2026-08-03 到 2026-08-28,已完成。方案确认通过林可,工期 0,落在 2026-08-28
  • 模具设计:型腔方案苏晚、冷却水路周宁、顶出结构江衡,工期 14 天,2026-08-31 到 2026-09-18,已完成。设计冻结苏晚,工期 0,2026-09-18
  • 试模整改进行中:首件缩痕周宁 4 天,到 2026-09-25;浇口毛边江衡 1 天,到 2026-09-22;外观样件苏晚 25 天,到 2026-10-24。试模放行周宁,工期 0,2026-10-24
  • 交付签样未开始:问题关闭林可、备模评估周宁、签样纪要江衡,都是待处理,工期 29 天,2026-10-27 到 2026-12-05。交付签样林可,工期 0,2026-12-05,状态未开始
P01 · WBS
星河180前壳模具 WBS:林可、周宁、江衡、苏晚,甘特图开关关闭

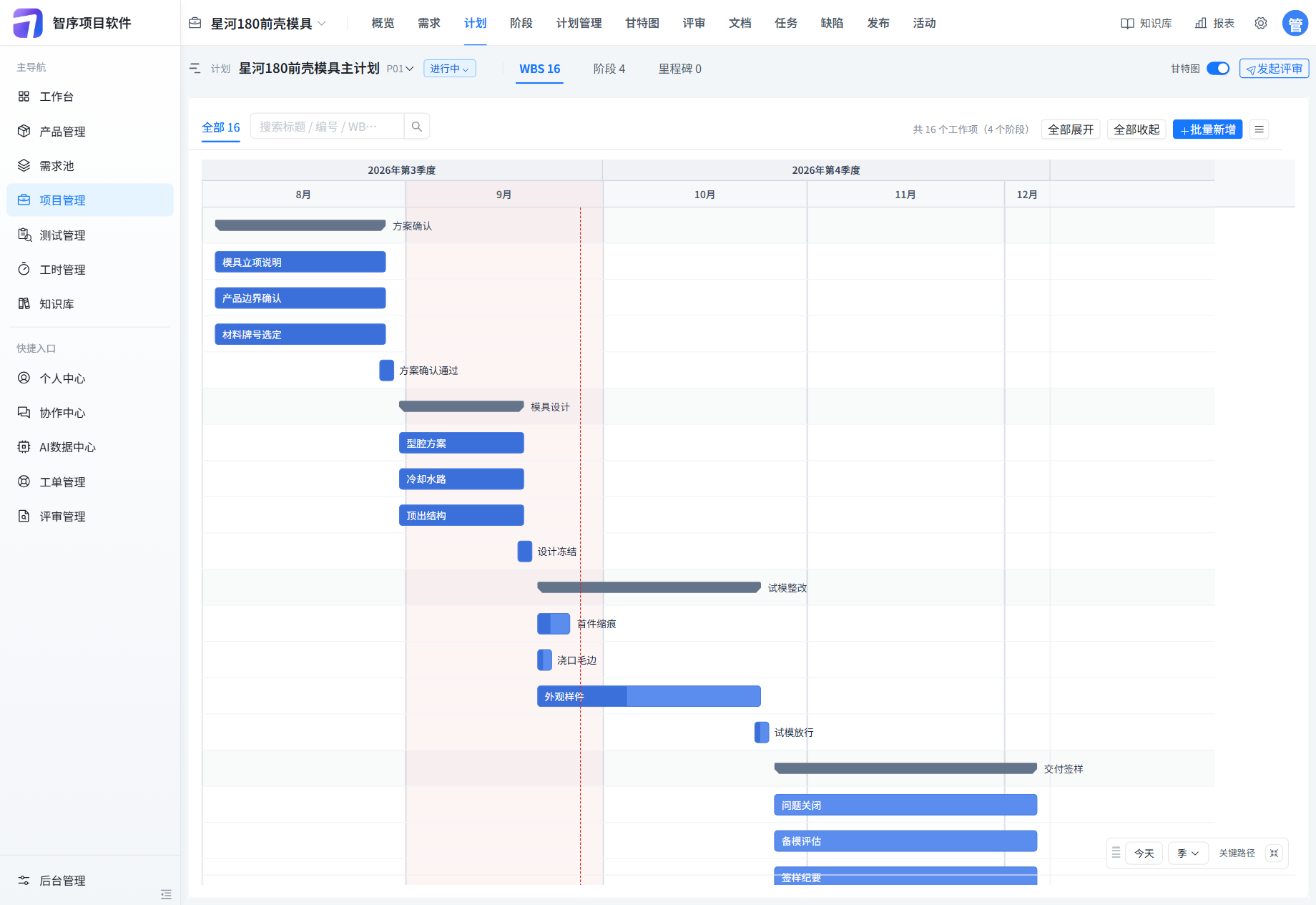

P01 · 甘特 · 季
星河180前壳模具甘特季视图:8 月到 12 月,方案确认、模具设计、试模整改、交付签样
系统实图 · 甘特

刻度选「季」,8 月排到 12 月

同一份 P01,甘特图打开并放大。右下角刻度是「季」。表头是 2026 年第 3 季度的 8、9 月,和第 4 季度的 10、11、12 月。页头里程碑是 0。今天的竖线在 9 月,穿过试模整改。

  • 方案确认在 8 月:模具立项说明、产品边界确认、材料牌号选定,后面是方案确认通过
  • 模具设计接到 9 月:型腔方案、冷却水路、顶出结构,然后是设计冻结
  • 试模整改里,首件缩痕和浇口毛边是短条,外观样件拉过今天的竖线,再往后是试模放行
  • 交付签样在 10 月到 12 月。这一屏能看到问题关闭、备模评估、签样纪要

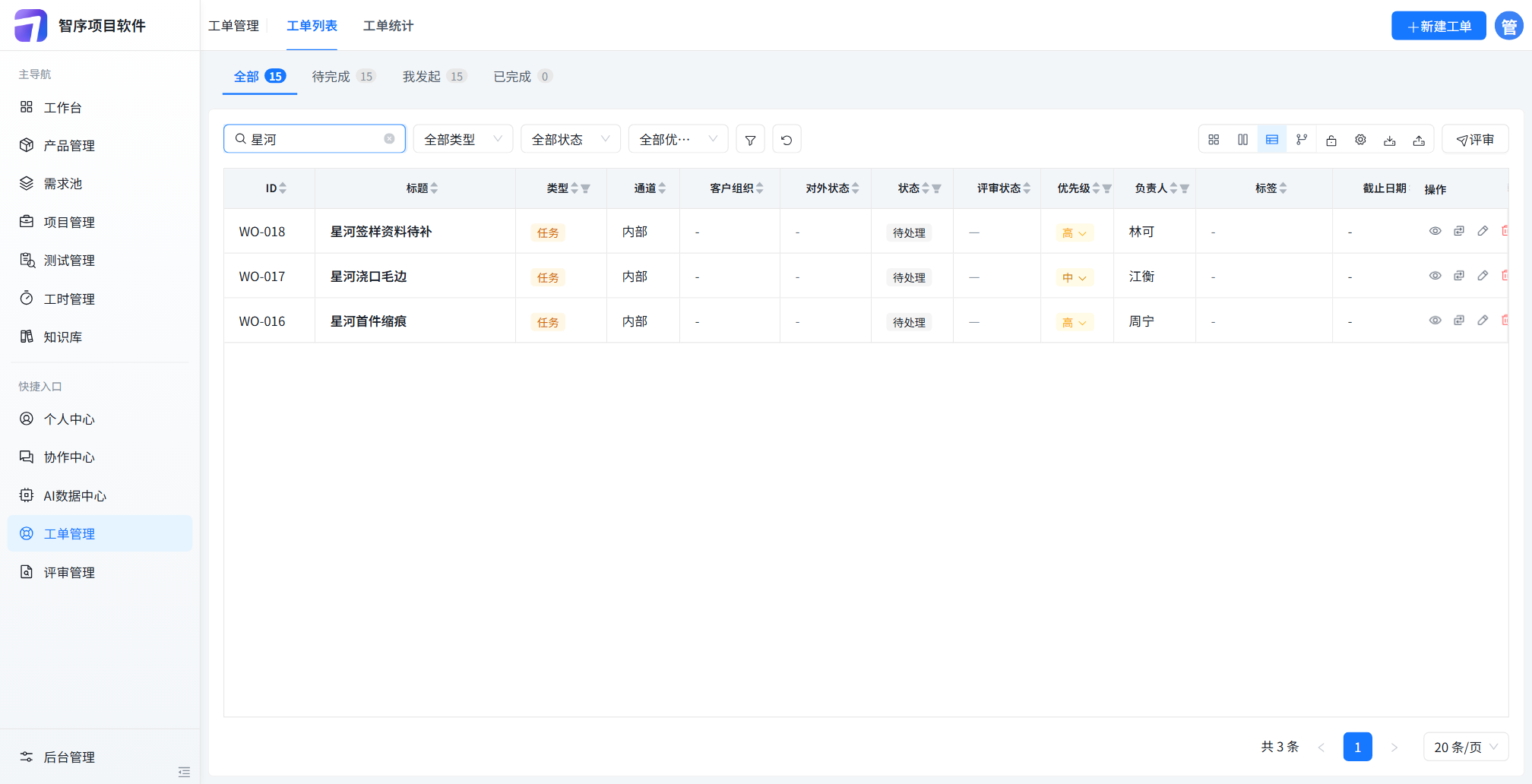

系统实图 · 工单

搜索「星河」,三张单都还待处理

搜索框里是「星河」。顶部计数是全部 15、待完成 15、我发起 15、已完成 0。表底是共 3 条。三行都是任务、内部,客户组织和对外状态是横杠,状态都是待处理,评审状态是横杠,截止日期是横杠。

  • WO-018 星河签样资料待补,优先级高,负责人林可
  • WO-017 星河浇口毛边,优先级中,负责人江衡
  • WO-016 星河首件缩痕,优先级高,负责人周宁

企业版

工单、评审、WBS 和甘特。这套模具的计划和甘特,以及这张工单列表,对应企业版。

旗舰

阶段管理、阶段门禁在旗舰。阶段页四行都是未评审,图上没有已通过的门禁。

工单 · 搜索星河
工单搜索星河:签样资料待补、浇口毛边、首件缩痕,负责人林可、江衡、周宁
对应系统能力

制造场景用系统里已有的模块

这套模拟模具走阶段和甘特。缩痕、毛边、签样资料走工单。物料主数据和产线节拍不在这几张图里。对照见 版本对比。

项目概览

状态、优先级、负责人、截止日期、近 7 天、逾期、阶段节奏。星河180这张概览就是这一屏。

终身免费版

计划管理 · WBS / 甘特图

主计划 P01,季视图从 8 月排到 12 月。方案、设计、试模、签样在同一条时间轴上。

企业版

阶段管理

方案确认、模具设计、试模整改、交付签样。进度、日期、工作项数量在阶段表。

旗舰

阶段门禁

阶段要评审通过才进下一段。本项目四行都是未评审,这一页不展示已通过的门。

旗舰

工单管理

搜索「星河」看到 3 条待处理:签样资料、浇口毛边、首件缩痕。这一屏没有金额列。

企业版

评审 / AI 预警

阶段页评审列是未评审。概览「需要关注」列出逾期的浇口毛边和首件缩痕。预警在终身免费版,评审在企业版。

预警免费 · 评审企业版
常见问题

这页的数据和瀑布页怎么分

页面上的模具和人名是真项目吗?

不是。星河180前壳模具,以及林可、周宁、江衡、苏晚,都是为这页准备的模拟数据。任务名、日期、工单标题也是模拟的,和截图一致。

客户签样在哪?

这几张图里没有单独的合同编号。交付写在「交付签样」阶段:问题关闭、备模评估、签样纪要,结束日 2026-12-05。项目截止日期是 2026-12-18。工单里还有一张「星河签样资料待补」。

概览写暂无成员,WBS 上为什么有负责人?

两张图都是这个项目。概览右侧成员负荷是「暂无成员」,抬头负责人是林可。WBS 表的负责人列是林可、周宁、江衡、苏晚。

和瀑布页怎么分?

瀑布页用信息系统上线,讲阶段、WBS、甘特怎么排。本页用星河180前壳模具,讲硬件交期、试模逾期,以及签样和缩痕工单还要接着处理。阶段和阶段门禁的版本边界两边相同:旗舰。

先拿一套在制模具,把阶段和工单对上

项目概览在终身免费版。WBS、甘特、评审、工单在企业版。阶段和阶段门禁在旗舰。
