市场部项目怎么做?活动、投放、内容排期别再各管各的

市场部最怕活动、投放、内容三摊事各管各的,临上线前撞车。用看板、死线、单一事实源把三摊事串到同一条时间轴上,少踩坑。

市场部项目怎么做?活动、投放、内容排期别再各管各的

全文约 2300 字,阅读约 6 分钟。
重点内容:市场部最怕的不是没创意,是活动、投放、内容这三摊事各管各的,临上线前撞车。PMI 2025 调研说 97% 的创意营销活动去年都栽在交付上,关键是用一个项目视角把三摊事串起来,而不是加更多人手。

市场部三摊事,为什么会同时炸

我干过几年市场,说句得罪人的话:市场部最大的浪费不是钱,是反复返工和互相等。活动组排好了档期,内容组说图还没出;内容刚出图,投放组发现预算没批下来;等预算批了,活动档期早过了。这种事我见过太多次,而且每次出事都说不清是谁的责任。

去年 PMI(项目管理协会)在戛纳国际创意节发了一份调研,找了 130 位美国创意营销从业者,结论是 97% 的人说过去一年里自己的营销活动至少遇到一次重大交付问题。其中 55% 超预算,54% 错过截止日期,47% 觉得创意被流程卡住了。你看,问题不在创意,在交付。市场部干的事本质上是项目,却很少有人用管项目的办法去管它。

活动、投放、内容其实是同一条线

很多人把这三摊事当成三个独立工作。活动是活动,投放是投放,内容是内容。但落到执行上,它们共享同一批人和同一根死线。

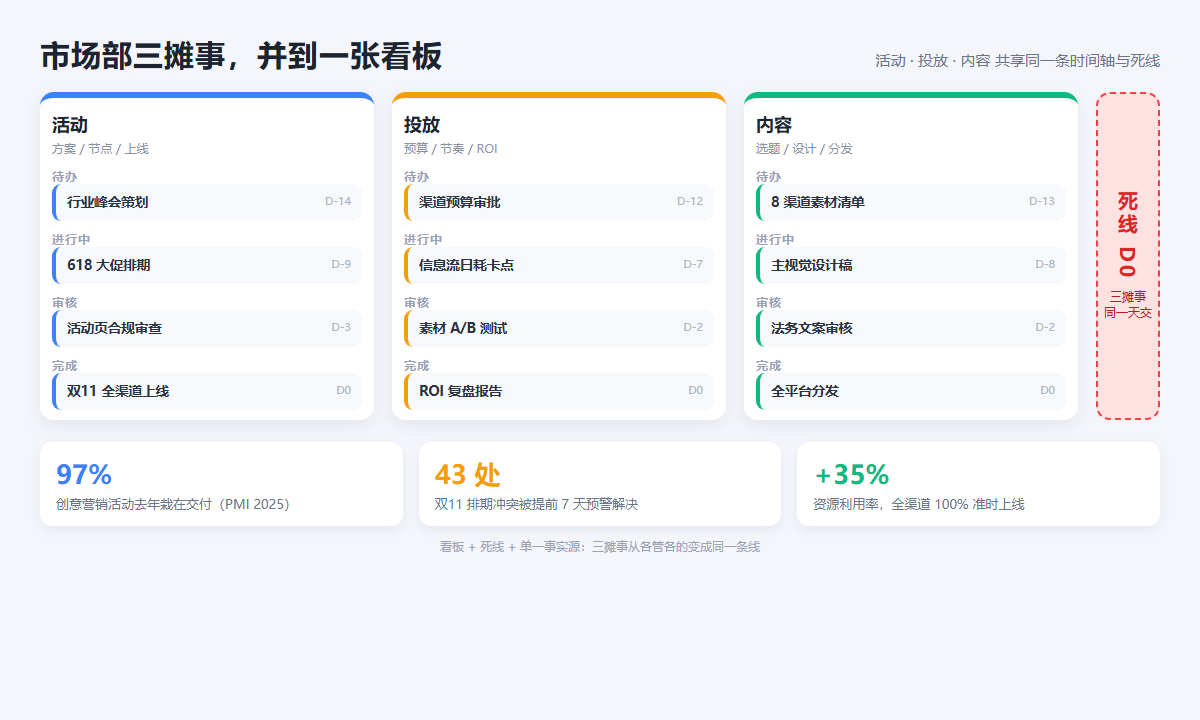

一个双 11 大促,内容要出 8 个渠道的素材,投放要卡每天的花销节奏,活动要守上线节点,这三件事只要有一个掉链子,另外两个全跟着乱。某头部零售电商的双 11 横跨 8 个渠道、上千个营销节点,设计师和预算排期天天撞车,后来用资源日历热力图提前 7 天预警,一口气解决 43 处排期冲突,资源利用率提了 35%,全渠道准时上线。这不是运气,是把三摊事并到同一条时间轴上之后,冲突自己就显形了。

市场部活动、投放、内容三泳道看板示意

排期撞车的代价,用数字说话

别觉得晚两天没事。我翻过一份某快消企业的内部自查报告,里面记的账挺吓人。

2024 年 5 月一场行业峰会,策划方案写了 10 天,设计物料做了 15 天,比原计划晚 7 天,结果活动准备不充分,有效线索只拿到原定的 40%。跟销售部对接线索,销售平均 12 天才反馈转化情况,市场部来不及调投放,30% 的投放资源就这么浪费了。还有一次产品部更新了个功能,没同步给市场部,市场部照着旧功能写推广,120 个客户咨询时发现内容对不上,其中一个本来要采购 100 台的客户直接取消订单,公司亏了 15 万。

这不是孤例。eMarketer 2025 年的数据说,只有 37% 的企业达成了当年的营销目标,剩下 63% 没达成。IAB 的报告更狠,说近 45% 的数字广告预算因为定向不准或文案不相关被浪费掉。换句话说,市场部忙得越凶,撞车亏得越多。

串起来的办法:看板、死线、单一事实源

讲那么多惨案,说点能落地的。把市场部三摊事管住,只需要三样东西:看板、死线、单一事实源。

看板解决黑盒。每个任务一张卡片,写清楚负责人、当前状态、预计完成时间、有没有卡点。不用花哨,每天花 15 分钟过一遍看板,80% 的执行追踪问题就解决了。某 SaaS 企业上市要协调产研、销售、市场多部门,里程碑依赖乱,后来靠关键路径分析提前预警前置延期,准时发布率从混乱状态拉到 95%,上市准备周期缩短 2 周。

死线解决尽快。不是尽快,是精确到天、标注出不可更改的硬截止。某互联网公司的做法是在项目启动时拉所有关联部门开 15 分钟对齐会,把目标、各部门交付物、交付标准、时间节点、对接人一次性写在一张画布上,结果会员日活动的交付时间比预期提前了 2 天,因为技术部提前说清楚了抽奖功能要额外 3 天开发,而不是临上线才冒出来。

单一事实源解决版本乱。设计稿、文案终版、投放数据放一个地方,所有人看的都是同一份,别再微信发一版、邮件发一版、钉钉又发一版。某快消集团 20 多家供应商节点分散在邮件、协同平台和 CRM,靠汇聚里程碑统一管控后,协作效率涨了 60%,上线准时率 100%,预算偏差控制在 3% 以内。用智序项目管理系统管市场部的,单一事实源一立,三套版本对不上的问题基本就没了。

小团队也能用的轻量做法

大公司那套项目办公室体系小团队照搬不动。但看板、死线、单一事实源这三样,三个人也能跑。像智序项目管理软件这类工具,看板、里程碑、权限这些能力对小团队是够用的,关键不是功能多,是你能不能把上面三样真的用起来。

一个做电商的朋友,以前 618 大促策划要搞一两个月,等方案定下来市场热点早变了,设计抱怨需求不清,内容吐槽设计稿交太晚。后来他们没照搬 Scrum 那套术语,而是把两个月拆成 4 个两周冲刺,每个冲刺一个明确的业务目标,比如预热期素材到位、渠道预定完、预注册 5 万,配一个在线看板加每天 15 分钟站会。节奏一下就顺了,再也不用等活动上线才发现策略从一开始就歪了。

工具是骨架,流程才是血肉

我见过不少团队买了系统就觉得万事大吉,结果还是乱。工具只解决看得见,解决不了愿意同步。说白了,智序项目管理系统这类平台的价值,是把排期、责任人、附件、复盘模板固化下来,让新人也能照着跑,而不是靠某几个老员工的脑子记。

某零售企业把 618 筹备周期从 58 天压到 31 天,跨部门沟通成本降了 65%,靠的不是某个神奇软件,是项目制敏捷小组:营销负责人当项目统筹,成员含产品经理、设计师、数据分析师,双周迭代。另一家用 Asana 搭营销战役模板,把活动拆成策划、创意、审核、发布、复盘的任务链,筹备从 3 周压到 2 周内,跨部门满意度从 60% 升到 88%,活动 ROI 提了 22%。真要把这三摊事固化下来,智序项目管理软件把排期、责任人、附件、复盘模板都收在一个项目里,比零散表格好用得多。

还有一点,市场部这种多项目并行的团队,数据留不留得下来很关键。像智序 ORDR 这种面向企业的国产系统,私有部署也能跑,活动素材和复盘报告都在自己服务器上,审计和复用都方便,不用担心哪天供应商停服把半年的营销资产弄丢了。

最后说点实在的

市场部项目怎么做,没有标准答案。但我越做越确信一件事:活动、投放、内容排期这三摊事,谁先串起来谁少踩坑。别等撞车了再救火。

如果你也在带市场团队,先别急着换工具,今晚把最近一次活动的排期表翻出来,看看有没有负责人写了但状态没人更新的任务,那一块就是你的第一个雷。把这块理顺,比招两个人管用。想看更系统的项目管理方法论,可以翻翻我们的 市场与项目管理方法论合集,里面把需求管理、甘特图、敏捷落地都拆开了讲。
