项目经理最常踩的 5 个坑:踩中一个项目就延期

项目经理的常见痛点就五个:需求说不清、节点守不住、沟通断、知识留不住、优先级乱。Standish、PMI 的公开数据能证明每个坑都能把项目拖到延期,这篇逐个拆开讲,附真实案例和止血办法。

全文约 2200 字,阅读约 6 分钟。

重点内容:项目经理的常见痛点,说穿了就是需求说不清、节点守不住、沟通断、知识留不住、优先级乱这五件事。Standish 把 5 万个项目翻了一遍,排第一的失败原因不是代码烂,是需求说不清。这五个坑每个都有公开数据证明它能让项目延期,逐个拆给你看。

先摆一个数字:把项目按「按时、按预算、范围不打折」三个标准卡下来,只有 31% 能全过,剩下 69% 不是延期就是超支,还有 17% 直接烂尾。这是 Standish Group 翻了几万个项目得出的结论,从 1994 年统计到现在,三十年没怎么变过。

看到这儿你的第一反应多半是:技术不行吧,代码写坏了,用了不对的框架。真不是。那份报告把失败原因排了个序,站第一位的不是技术,是需求说不清。我后面要讲的这五个坑,也全不在代码上,全在人和决策上。这大概就是项目经理这个活儿最拧巴的地方:出问题的从来不是写代码的人,是拍板和传话的人。

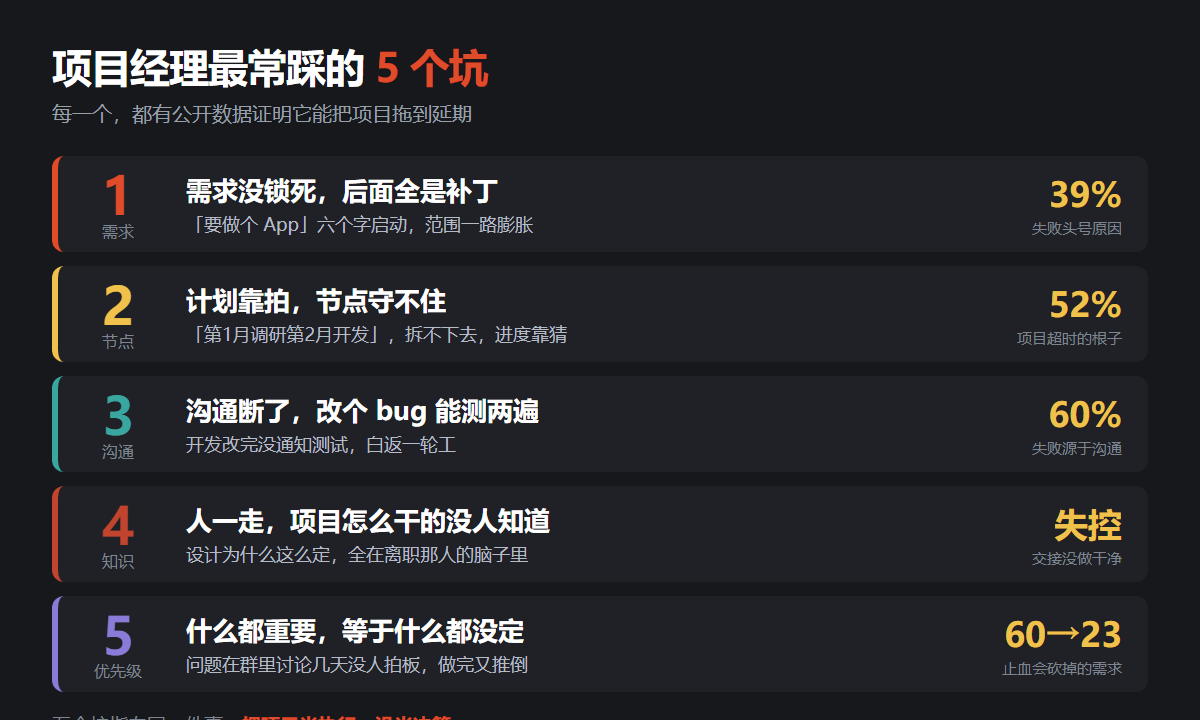

项目经理最常踩的 5 个坑:需求说不清、节点守不住、沟通断、知识留不住、优先级乱

第一个坑:需求没锁死,后面全是补丁

需求说不清这事儿,有多普遍,看两个数就够了。失败项目里排第一的原因就是需求模糊,占比 39%,比老板不重视、计划不合理这些都要高。还有个更扎眼的:范围蔓延影响了 52% 的项目,这是 PMI 的统计,也就是说一半以上的项目,干着干着范围就失控了。

范围蔓延这词听着文绉绉,落到现场就是「客户说要一头大象,你先照着象腿画了堵墙」。致远互联发过一个复盘,某互联网公司做在线教育 App,启动时需求只写了「提供在线课程」六个字,结果开发中途不断冒出「加个互动直播」「支持离线下载」「要个性化推荐」,最后延期三个月,预算超了 20%。

问题出在哪,不是客户坏,是需求没锁边界。合同里写了「订单管理」四个字,到底包不包含拆单、合单、退货、补差价,没人写清,也没人敢问。等业务测试的时候对方来一句「我们实际还有这种情况」,供应商不接就是关系闹僵,接了就是工期失控。开沿科技复盘一个延期三个月的项目时说得最直白:一期范围没锁死,最后变成一个不断扩张的篮子,什么都往里装。

第二个坑:计划是拍的,节点当然守不住

很多项目经理做计划,写出来是「第 1 个月需求调研,第 2 个月开发,第 3 个月上线」。这话没错,问题是拆不下去。需求调研要访谈几个人、输出什么文档、谁负责,全是空的;开发也没拆成前端后端数据库各自几天。最后团队的人每天不知道今天该干什么,进度全靠猜。统计里有个数,52% 的项目超时,根源就是计划太粗。

更常见的坑是资源被撕碎。一个开发同时挂着三个项目,A 项目的支付功能、B 项目的 bug、C 项目的紧急需求,哪个都做不好。核心的人被临时调走,卡脖子的任务一停,整个项目就跟着停。有个制造项目的案例,核心机械工程师被借去支援别的车间,一个环节延期一周,整个项目推迟十天。

节点守不住还有个隐蔽原因,是风险看不见。第三方接口延迟、原材料断供、关键人离职、政策审核变慢,这些没提前预警,等炸了才想起来救火。头条上有个教育 App 的翻车记录挺典型,客户一开始只要「在线课程播放」,后来陆续加「学员互评」「打卡积分」「分享得课程」,开发周期从 3 个月拖到 6 个月,直接翻倍。

第三个坑:沟通断了,改个 bug 能测两遍

沟通出问题,代价有多大,有个数挺吓人:60% 的项目失败,根源是利益相关方和团队之间沟通不畅。另一份 Bull 的调查里,坏沟通以 57% 排在失败原因第一位,比计划缺失、质量控制差都靠前。

落到现场特别具体。数睿数据收集过 40 位一线项目人员的复盘,里面有个案例:开发改了一个 bug,没通知测试,测试那边还按旧的理解重复测了一遍,白花时间。还有个做 CRM 的,开发、测试、产品三个团队各干各的,信息传不到一块,一个改动牵出一串返工。

沟通这事儿最阴的地方在于,它不炸在当天,是慢慢漏。今天少说一句,明天多返一次工,等发现的时候已经积了一堆。所以有经验的项目经理,宁可早上花十五分钟开个站会,把「我昨天干了啥、今天干啥、卡在哪」三句话过一遍,也不赌大家心里有数。

第四个坑:人一走,项目怎么干的没人知道

这个坑最容易被忽略,因为平时看不出来,出事都是突然的。融管理社区讲过一例:一个预期 8 周干完的项目,前期需求切分不清,团队又是刚组建没磨合,加上沟通不畅,一路延期。最后高层临时加需求,负责人和核心开发一前一后提了离职,项目彻底失控。

人走了,带走的不只是两双手,是项目怎么干的那套隐性知识。数睿数据那份复盘里有个案例说得特别清楚:负责项目的人临时被换,交接没做干净,结果是「关键设计信息没及时处理」「设计缺陷直到上线测试才被发现」。这些设计上拍过哪些板、为什么这么定、哪些地方是坑,全在离职那个人脑子里,没落在文档上,也没进系统里。

所以有经验的做法是把过程记下来,进度、决策、风险,都落到一个大家看得见的地方,而不是散在各人的聊天记录和脑子里。工具的意义就在这儿,它替你存住那些会随人走掉的东西。

第五个坑:什么都重要,等于什么都没定

最后一个坑是优先级。开沿科技那个延期三个月的复盘里有一段特别真实:库存能不能为负、老客户信用额度怎么算、历史欠款要不要导进系统、审批能不能跳级,这些问题开发定不了,得老板和业务负责人拍板。但项目里没有固定的决策机制,问题在群里讨论好几天没人拍,开发只能先按一种理解做,做完关键人一看「不对」,推倒重来。

这才是优先级乱的真相:不是大家不想排,是没人敢拍。于是每个需求都默认「都重要」,资源全铺上去,最后啥也没做完。反过来,那次复盘最后的解法也很干脆,开个止血会,把 60 多个需求点分三类,必须上线的、可延后的、先砍掉的,最后第一期只留了 23 个。老板一开始还担心砍太多,结果砍完反而能交。

这五个坑,根子其实是一个

五个坑说下来,你有没有发现,它们指向的是同一件事:把项目当成了「执行」,没当成「决策」。需求要靠拍板锁边界,节点要靠拍板排优先级,沟通要靠一个能拍板的人把信息钉住,知识要靠把决策和过程存下来。缺了决策这个轴,团队再能写代码,也是白忙。

这也是为什么现在好一点的 智序 ORDR 项目管理软件,会把需求、进度、沟通、文档压到一个地方,把这些项目经理的常见痛点一个个钉住,让你至少看得见「现在到底卡在哪、谁在等谁」。如果你已经在踩这几个坑,先别急着换人,换一套能把这些东西钉住的办法,成本比你想的低。

如有侵权请与我们联系

返回项目管理方法论

了解 智序 ORDR 项目管理软件 · 免费项目管理软件

AI 原生智能项目管理软件:免费版不限人数、支持私有部署与终身授权,覆盖通用 / 研发 / 敏捷多类型项目。

查看 智序 ORDR 项目管理软件 →
预约演示
在线咨询
电话咨询
官网免费咨询热线
15221020919
微信咨询
微信扫码咨询
微信二维码
微信号:lhmopms
