项目风险管理怎么做:九成登记册活不过一个月,问题出在哪

CHAOS 2020 显示近七成项目没有完全成功,可多数团队的风险登记册活不过一个月。本文拆登记册四大死法:没人看、写成话题、只评一次分、没有触发信号,给出七列字段、机械升级规则和周评审节奏的落地做法。

全文约 2300 字,阅读约 6 分钟。
重点内容:风险管理九成的功夫不在「识别风险」,在评审节奏、触发信号、具体责任人这三件事上。登记册死掉的前兆,是评分三个月没人动过。

先给结论:风险管不好,多半不是运气差

Standish Group 的 CHAOS 报告 2020 版把项目分成三档:按时、按预算、按约定范围交付的占 31%;延期、超预算或者砍了范围的占 50%;直接取消、或者做完没人用的占 19%。合起来近七成项目没有完全成功。

这个数字三十多年没怎么变过。1994 年第一版调查了 365 位 IT 董事、8360 个应用,成功率只有 16.2%,其中 52.7% 的项目花掉了原预算的 189%。

得说句公道话,CHAOS 的口径一直有争议。Eveleens 和 Verhoef 在 2010 年发过一篇《The Rise and Fall of the Chaos Report Figures》,用统计方法证明里面的数字受预测偏差影响很大。但哪怕把成功率高估一倍,「大多数项目不按原样交付」这个事实,坐过复盘会的人都懂。

CHAOS 2015 还按规模拆过一组数:超大型项目成功率只有 6%,小型项目 61%,差了十倍。报告给的核心建议就一条,把大项目拆小。我的理解是,风险管理的本质是跟规模对着干,项目每大一圈,不确定性就多一圈。

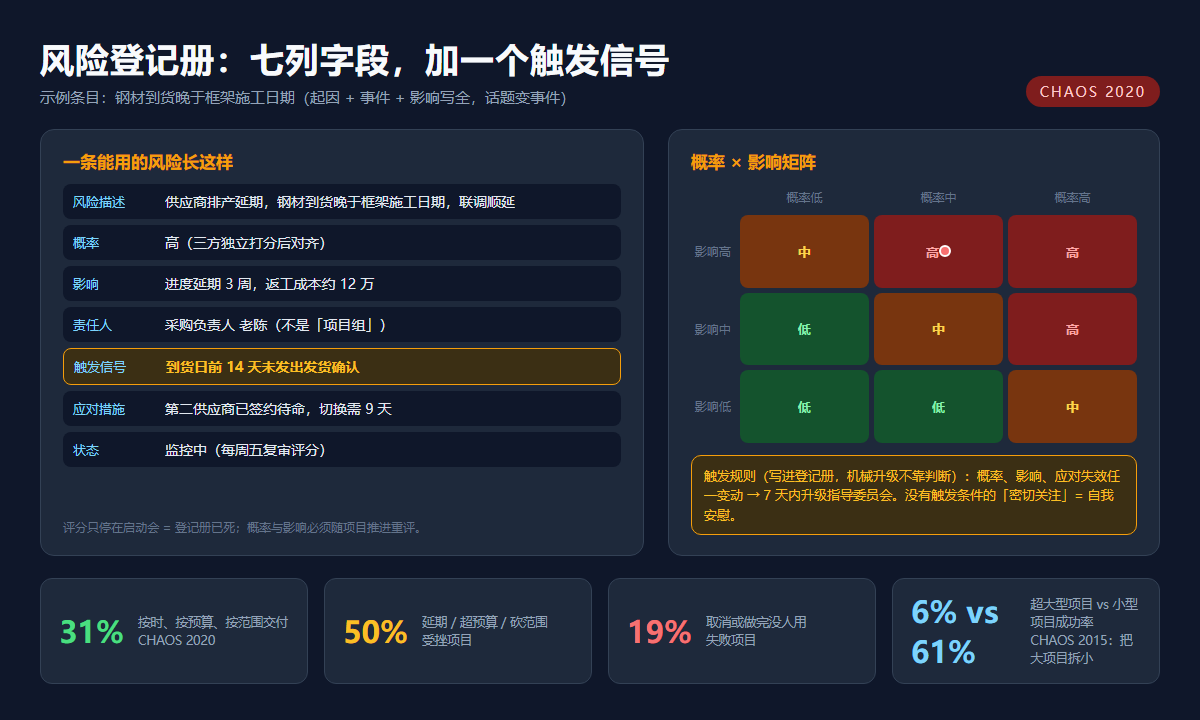

风险登记册七列字段与概率影响矩阵

大部分登记册不是输在没做,是输在没人看

我参加过不少项目启动会,流程都差不多:拉一群人头脑风暴,白板贴满便利贴,整理成一张风险清单,附在项目章程后面。然后就没有然后了。

EB Pearls 那篇讲风险登记册的文章里有个观察:登记册通常在第四个冲刺之后被放弃,因为团队开始忙了。这话说得客气,实际一周就够。死因按出现频率排三条:做给审计看,不是做给团队用;评分偏乐观,因为没人愿意当那个向客户报忧的人;只识别不升级,升级感觉像承认失败。

乐观偏差这条我印象很深。他们的解法是让成员先独立打分,再在会上对齐,分歧本身就是信号。我见过一次,同一个供应商交付风险,开发私下评「高」,项目经理当着客户的面评「低」。这种分歧不上称,后面全都会在进度上兑现。

风险写成话题,等于没写

看过太多登记册,条目长这样:「供应链风险」「资源不足」「进度风险」。这种写法没法评估也没法落实,只能躺在那里积灰。

能用的写法是把起因、事件、影响写全。把「供应链」换成「钢材到货晚于框架施工日期」,前者是话题,后者是事件,能评概率、能定责任人、能设触发信号。

ONES 博客里有个案例我记了很久:离上线还有十天,业务在群里说「这个字段必须改,不然合规不过」,研发沉默,测试翻历史用例。复盘时摊开事实,根子是三件事叠在一起:合规审查节点不清晰、需求变更没有触发机制、回滚和灰度方案没提前做。注意这三条,每一条本来都该是登记册里的一行。

还有个常见错误,把「项目延期」直接当成风险。延期是结果,不是风险。得继续追问:是供应商交付、关键路径任务、需求变更,还是资源不足?找不到原因,就没法制定措施。

只评一次分,等于没评

登记册第二大死法是评分停在启动会那天。概率和影响随项目推进一直在变,十月的低风险,到一月可能就是头号威胁。Techademy 那篇讲得直接:评分两个月没复审过,登记册已经死了。

还有一种更隐蔽:所有风险全标成「中风险」。看着谨慎,实际等于没有排序。评分得有依据,影响多少天、增加多少成本、影响多少用户、是否涉及合规或关键客户。团队不敢把风险标成高,往往说明管理氛围有问题,等级是帮决策的,不是给责任人贴标签的。

没有触发信号的应对,都是自我安慰

「密切关注」「必要时上报」,这种应对措施我见过无数遍,也见过它们怎么失效。没有触发条件,团队永远慢半拍,而在风险管理里,慢一拍通常意味着额外的时间和成本。

好用的触发信号长这样:「如果概率从中升到高,七天内升级到指导委员会」。概率、影响、应对失效,三个条件任何一个变动就升级。升级是机械动作,不是政治判断。没有定义触发条件,升级就变成判断题,而压力下的判断题基本都会做错。

还有个细节:应对措施里该有预算。某项应对要花钱花时间,就该现在纳入预算和进度,而不是出事那天慌乱中再说。没留钱的预案叫愿望。

风险要落到人,更要落到决策

「项目组负责」是最常见的责任稀释。每行风险需要一个具体角色名字,去盯触发信号、执行应对、必要时升级。项目经理对登记册的存在和更新负责,单条风险有单条的负责人,这是两回事。

检验登记册是不是活的,有个很实用的标准:任何一次例会上,你应该能说出登记册自上次会议以来促成的至少一个决策,挪了一个日期、给某个供应商加了第二来源、动了一笔应急储备,都算。说不出来,这张表就是装饰。

另外两条纪律。风险发生后要转成问题记录,写明实际影响、解决方案和恢复日期,继续挂在风险台账里会造成状态混乱。登记册别贪多,在用清单保持在十来条,八十条以上没人管得住,低于十五条通常说明漏了类别。

怎么让这套机制真的跑起来

机制归机制,落地就三件事:固定节奏、明确字段、有人提醒。

节奏上,高风险每周看一次,其余每月一次,每次十五分钟就够。坚持每周风险评审的项目,爆炸方式基本都在预料之内;跳过评审的项目,反复被惊讶。

字段上,一张能用的登记册就七列:风险描述(起因加事件加影响)、概率、影响、责任人、触发信号、应对措施、状态。这七列在智序项目管理系统里是默认字段,不用二次开发,拿过来就能填。

提醒上,别指望人脑。我们把风险看板挂在项目系统里,每条风险带负责人和下次复盘日期,到期自动进待办。现在像智序项目管理软件这类工具都带这种能力,风险条目设好概率、影响和触发条件,周会前系统自动把标红的风险推到负责人待办里,比拉群催靠谱。智序项目管理系统我们用了大半年,最大的变化不是表格变漂亮了,是周报里「Top 风险」那一节终于有人认真看了。

当然工具只是容器,智序 ORDR 也好,Excel 也好,容器不产生纪律,节奏才产生纪律。小项目也别过度制度化,周期几周、参与不到十人的项目,一张简化表格加每周十五分钟高风险检查就够,把简单问题复杂化本身就是风险。

明天就能做的一件事:把现有风险清单打开,逐条问三个问题:有没有具体的责任人?触发信号是什么?上次改评分是哪天?三问答不上来的,今天就改掉。选智序项目管理软件的时候,也可以把这三个问题当验收清单问一遍,比看功能列表管用。

更细的落地方法可以看 项目管理方法论专栏,需求、排期、复盘的做法都在里面。
