重点内容:2024 State of Agile 报告显示 71% 的组织在软件研发中用敏捷,看板是使用率最高的规划工具(77%),但多数团队只把它当高级待办清单。本文给一套让需求与缺陷真正流动起来的落地方法。
研发团队最常见的三方扯皮:产品经理说需求提了,开发说优先级没讲清,测试说 Bug 没人理。根子不是人懒,是工作流没可视化。
2024 State of Agile 报告里有个数字:71% 的组织已经在软件开发生命周期里用敏捷,工程/R&D 是增长最快的部门,比 2022 年涨了 16%。同时,看板(Kanban)在敏捷团队的规划与交付工具里排第一,使用率 77%。但问题是,很多团队把看板用成了高级待办清单。列了五列,卡放上去,该扯皮还是扯皮。
看板不是列状态,是控流动
看板(Kanban)这个词来自日语「看板」,意思是信号牌。丰田在 1940 到 1950 年代用它控制生产节奏:下游工序需要多少,上游才生产多少,不让半成品堆在中间。

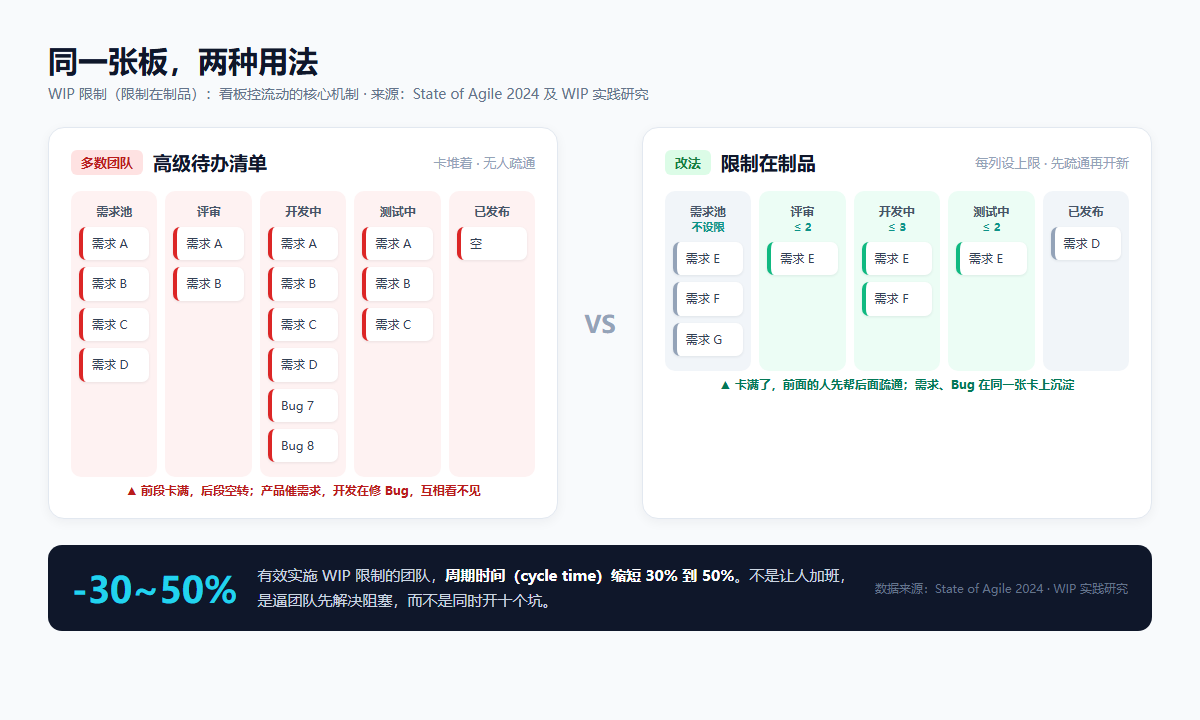

映射到研发团队,核心就一条:限制在制品(WIP)。需求池 → 评审 → 开发中 → 测试中 → 已发布,每列都设人数上限。开发中的卡不能超过 3 张,测试中的不能超过 2 张。卡满了,前面的人不能继续开新需求,得先帮后面疏通。
这个机制的直接效果是缩短交付周期。有效实施 WIP 限制的团队,周期时间(cycle time)能缩短 30% 到 50%。不是因为它让人加班,而是因为它逼团队先解决阻塞,而不是同时开十个坑。
需求与缺陷必须同一张板
很多团队需求用一个工具,Bug 用另一个工具,两边状态对不上。测试提的 Bug,开发说复现不了;产品经理催需求,开发说我在修 Bug。
正确的做法是:需求卡和缺陷卡在同一张看板上流动。每个需求卡带验收标准,开发自测通过才进「测试中」;测试发现的 Bug 直接在这张卡上挂缺陷子任务,状态实时可见。一张板兜住产品、开发、测试三方。
Scrum 的仪式别省,但也别过度
看板解决流动,Scrum 解决节奏。每个 Sprint 从需求池挑高优先级卡,约定交付范围;每日站会不是汇报会,是过阻塞;迭代结束复盘,把缺陷率、交付准时率当改进指标。
State of Agile 报告里,87% 的团队做每日站会,83% 做回顾,83% 做 Sprint 计划。这三个仪式的价值不是仪式本身,是强迫团队高频对齐。
工具的价值是让状态不丢
工具要解决的不是「有没有看板」,是「需求从提出到上线的全链路可追溯」。产品经理写需求、开发领任务、测试挂缺陷,三方的动作都在同一张卡上沉淀。
智序 ORDR 项目管理软件 把需求池、看板、测试用例、缺陷跟踪放在同一空间,支持 Scrum 与看板两种模式自由切换,团队不用迁就工具。终身免费版就能跑通这套流程。
先别急着买功能。把现有的需求、Bug、开发任务全部搬到一张板,设好 WIP 上限,跑两周看看周期时间变化,比换十个工具都管用。
