全文约 2000 字,阅读约 5 分钟。
重点内容:范围蔓延的根子不是客户贪心,是你每次变更都免费接。给变更设一道「要付钱」的坎,一半的需求自己就没了;再配一张变更请求单和一句「先算三笔账再答复」,能拦下大半。
有个数字我每次跟人讲,对方都要愣一下:泰国东部一个制造厂上仓库管理系统,立项时白纸黑字 20 个核心功能、预算 280 万泰铢、四个月做完。上线前给真实用户演示了几轮,三个月时间,功能从 20 个膨胀到 67 个,预算涨到 620 万泰铢,工期从 4 个月拖到 11 个月。
问题出在哪?不是客户贪心。是他每提一个需求,项目经理都答应了,还没让他为这个需求多付一分钱、多等一天。免费的变更,客户不提白不提。
范围蔓延这事,数据早把它说透了。PMI 的报告里,52% 的项目失败跟需求管理失控直接挂钩。IEEE Access 有一项跨七年的跟踪,软件项目遇到范围蔓延的比例从 43% 一路爬到 52%,也就是说现在一半以上的软件项目都在被这件事啃。更狠的一组是,因为缺范围蔓延管理而失败的项目,比例被统计到 92%。
我先把结论摆这:需求变更本身不是问题,你每次都免费接,才是问题。
变更要付钱,这句话能拦住一半的需求
我不是让你跟客户翻脸,是让变更这个东西有「成本感」。客户提需求的时候脑子里只有「我要这个功能」,他不会自动去想这功能要几个人干几天。你把成本摆出来,一半的「随口一提」当场就没了。
泰国那个厂的生产经理后来复盘,原话大意是:我每次要加功能,都觉得只是个小改动,没想过它们凑一块会把整个项目彻底改掉。这话就是免费变更的典型后果,单个看都小,合起来是另一个项目。
怎么摆成本?就一句:这个变更,工期加多少天,预算加多少钱。数字不用多精确,有个量级就行。客户一听「加这个导出报表要多三周、多四万块」,很多就改口说「那先不做」了。
McKinsey 跟牛津大学一起看过 5400 多个 IT 项目,大型项目平均超预算 45%、晚 7 个月、交付价值少 56%。McKinsey 的复盘里,68% 的失控案例,范围蔓延是主因。这不是小概率,是常态。
免费变更的破坏力,有极端案例兜底。加拿大当年上枪支登记系统,预算 200 万加元,一路改一路加,最后花了差不多 20 亿,超了 1000 倍。丹佛机场的行李分拣系统,预算 1.86 亿美元,因为不停加行李类型、加航空公司对接,最后干到 5.6 亿美元,还晚了 16 个月。这两个项目都不是被技术搞死的,是被一个个「顺手加一下」的需求堆死的。

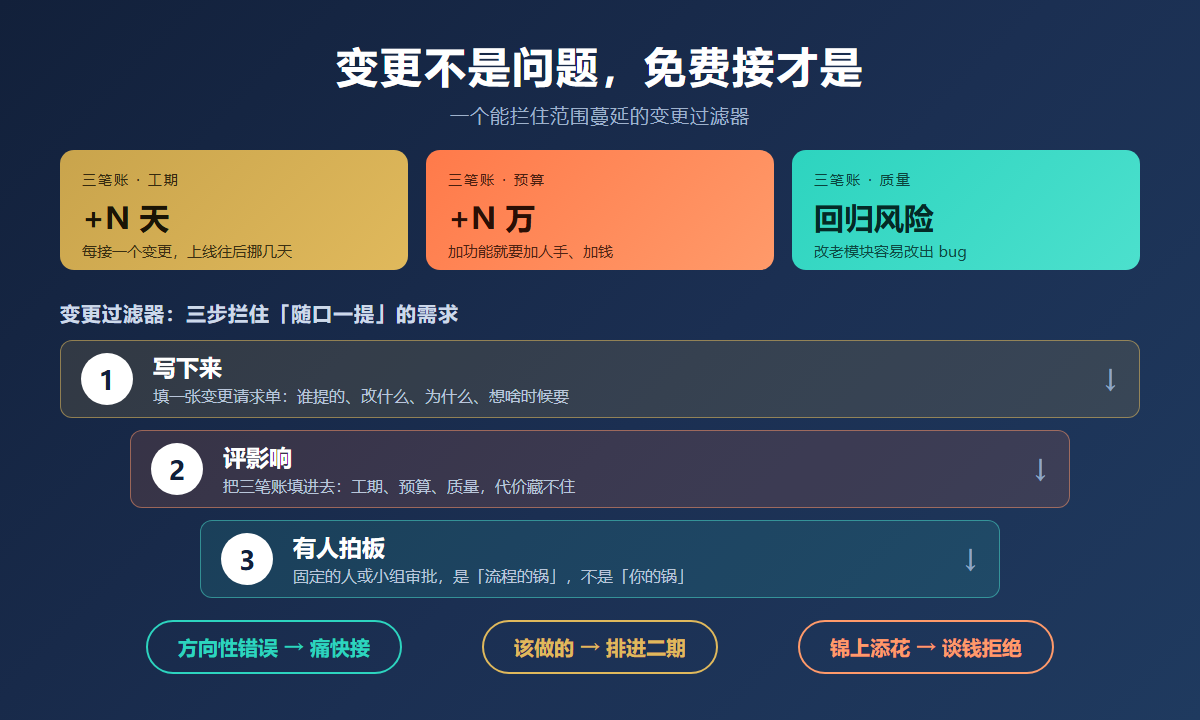

变更得走一道过滤器,不是靠嘴说
光有成本感还不够,得有个流程兜底。不少团队变更全靠开会口头定,散会就忘,回头谁都不认账。没有正式变更流程的项目,超预算或者延期的概率要高 35%,这是 PMI Pulse 2025 的数。
流程不用复杂,三件事:写下来、评影响、有人拍板。
写下来,就是一张变更请求单,谁提的、要改什么、为什么、想啥时候要。别小看这张单子,很多需求口头说得很急,一让他落成字,自己就先想清楚了要不要。
评影响,就是三笔账:工期、预算、质量。加一个功能,工期多几天,钱多多少,会不会把已经做好的模块改出 bug。把这三笔账填进单子,需求变更的代价就藏不住了。
有人拍板,就是得有一个固定的人或小组来批,而不是谁嗓门大听谁的。项目经理一个人顶不住客户,得让审批这件事变成「流程的锅」,不是「你的锅」。
跟干系人谈变更,别问能不能做,问拿什么换
很多人跟客户谈变更,第一反应是「这个能不能做」。能不能做从来不是问题,问题是拿什么换。时间、预算、范围,三角形三条边,加一条就得动另外两条。
客户说加个功能,你别急着说「行,我看看」,你说「能做,工期往后挪两周,或者把原定那个功能往后放,你选哪个」。把选择权给他,把代价也说清楚,他才不会觉得你在刁难。
有个更狠但好使的招,叫需求澄清。客户说「报表再导个 Excel」,你顺着问五个问题:为什么要这个、具体导出哪些字段、谁用、多久用一次、现在没它怎么凑合的。五个问题问下来,一半的需求会自己现原形,要么根本不是刚需,要么一个更简单的办法就解决了。
需求文档先锁死,锁不死就白谈
流程是事后的,事前还有一步更省事:把需求定死。怎么定?三重锁。
第一重,文档锁。把功能清单、优先级、验收标准写进需求规格说明书,别留「界面友好」「性能良好」这种没法验收的鬼话,要写「搜索响应不超过两秒」这种能测的。
第二重,签字锁。客户方负责人签字确认,白纸黑字注明「后续变更走正式流程」。这个签字的心理作用比法律作用大,签了字,客户提变更会先掂量一下。
第三重,基线锁。把确认过的需求定成基线,之后一切变更都跟这条基线比,超出的部分才叫变更。
需求定义得差,是范围蔓延的第二大主因,占 27%,排第一的是干系人中途加需求,占 38%。前期把需求抠细点,后面能省下一堆返工。
什么变更反而该痛快接
我不是主张一刀切全拒。有些变更该接,还得快接。
一种是方向性错误。做着做着发现最初理解就错了,这时候硬按原需求做下去,做出来也是废的。这种变更越早接,沉没成本越小。
一种是把该做的拆到二期。客户提的东西里有真有假,把假的往后排,不是拒绝,是排期。核心需求先落地,剩下的进 backlog,二期再说。泰国那个案例,如果一开始就把 20 个核心功能先上线、剩下的收进二期,结局大概率不是 67 个功能搅成一锅粥。
判断标准就一条:这个变更,是让项目更靠近「能用」,还是让项目更「好看」。前者接,后者谈钱。
最后说句实在的
范围蔓延这事,工具能帮上忙,但根子在机制。你缺的不是一款能记需求的软件,是一个「变更要付钱」的规矩,一张变更请求单,一个敢把成本摆到客户面前的你。
真要落地,我会劝你先做两件事:把下一版的需求清单钉死签字;再定一条死规矩,从今天起,任何需求变更先算三笔账再答复。这两件做到了,范围蔓延能拦下大半。
