截止日期 2026-10-31
概览上能看见的目标就是这一天。状态进行中,优先级中,负责人何安。6 个工作项里已完成 2、进行中 2、待处理 2。逾期未完成是 0。

青禾内网改版按这个来。概览看截止日期和完成情况,任务页看谁还没做完,计划把这 6 件事排在 9 月和 10 月。
概览上能看见的目标就是这一天。状态进行中,优先级中,负责人何安。6 个工作项里已完成 2、进行中 2、待处理 2。逾期未完成是 0。

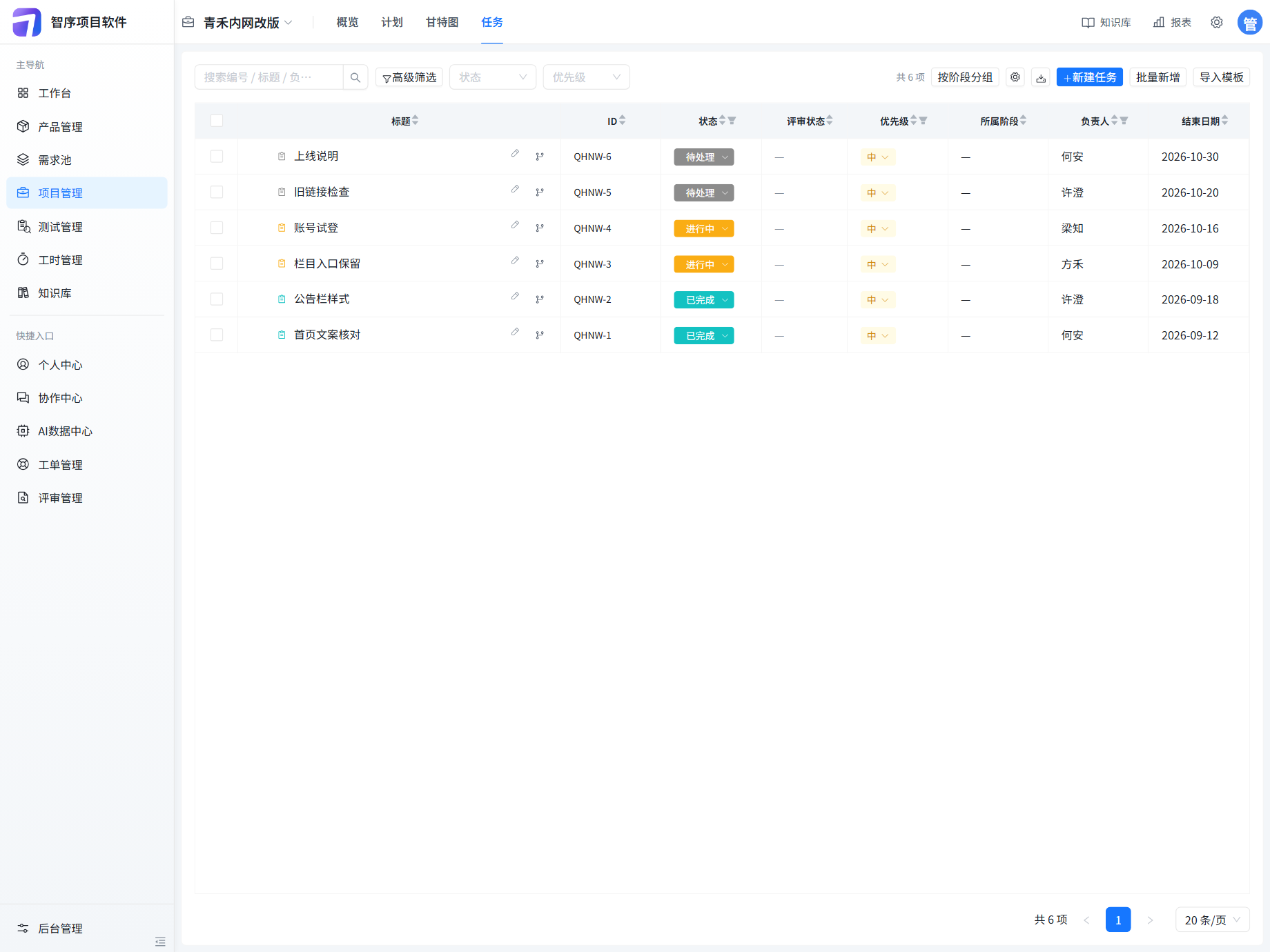

任务页共 6 项。编号 QHNW-1 到 QHNW-6。所属阶段都是横杠,评审状态都是横杠,优先级都是中。负责人是何安、许澄、方禾、梁知。
计划列表只有 P01「青禾内网改版计划」,规模 6 工作项 / 0 阶段,状态进行中。打开之后页头是 WBS 6、阶段 0、里程碑 0。
项目名「青禾内网改版」。状态进行中,优先级中,负责人何安,截止日期 2026-10-31。近 7 天新建 6,近 7 天完成 2,7 天内到期 0,逾期未完成 0。


右上角是共 6 项,可以按阶段分组、新建任务、批量新增、导入模板。所属阶段一列六行都是横杠。评审状态都是横杠。优先级都是中。表底是共 6 项。

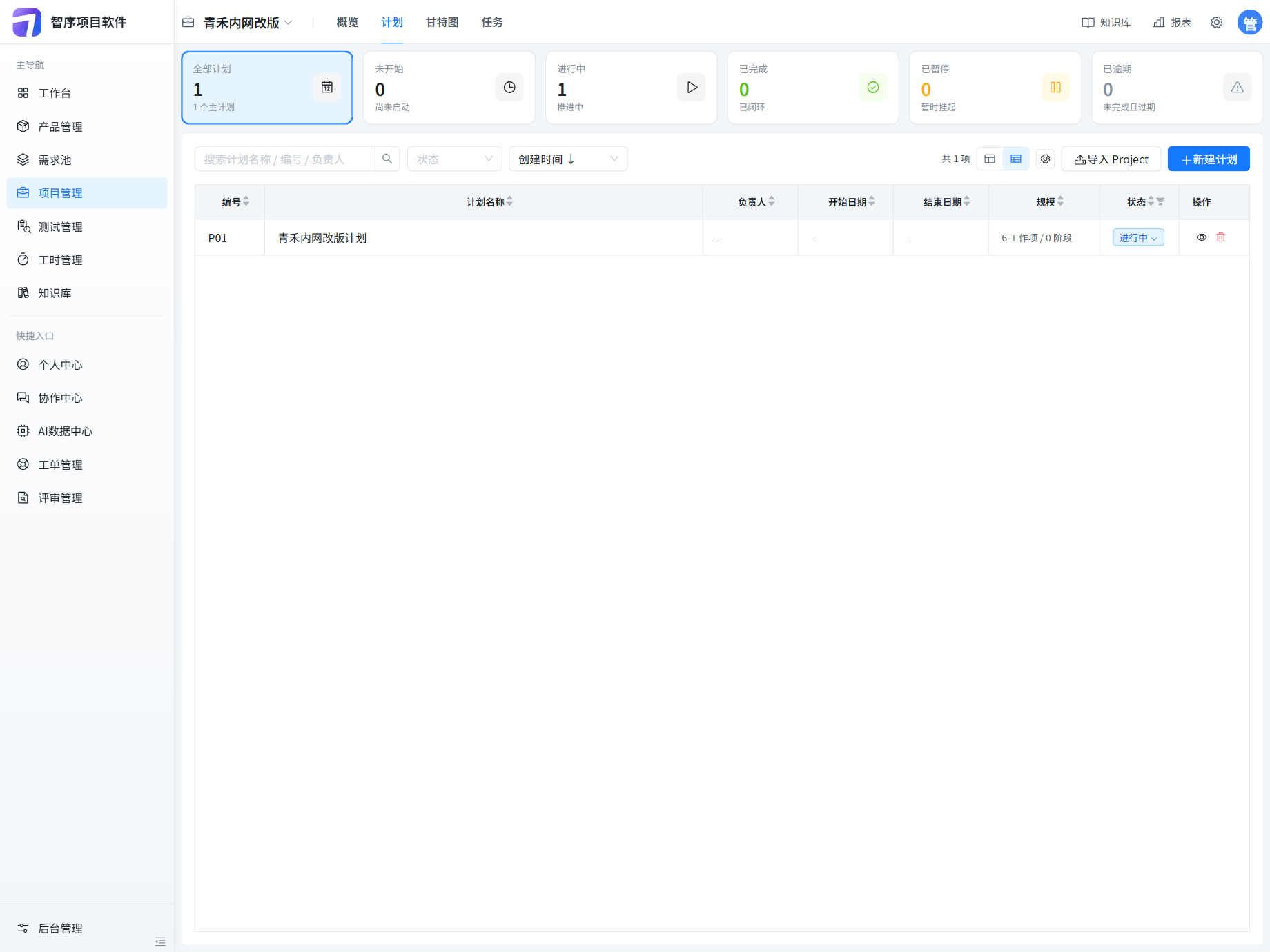

顶部:全部计划 1,1 个主计划;未开始 0;进行中 1;已完成 0;已暂停 0;已逾期 0。表底共 1 项。右上角可以导入 Project,或新建计划。


页头仍是 P01,状态进行中,WBS 6、阶段 0、里程碑 0。筛选是全部 6。表底是共 6 个工作项(0 个阶段)。交付物和前置都是横杠。

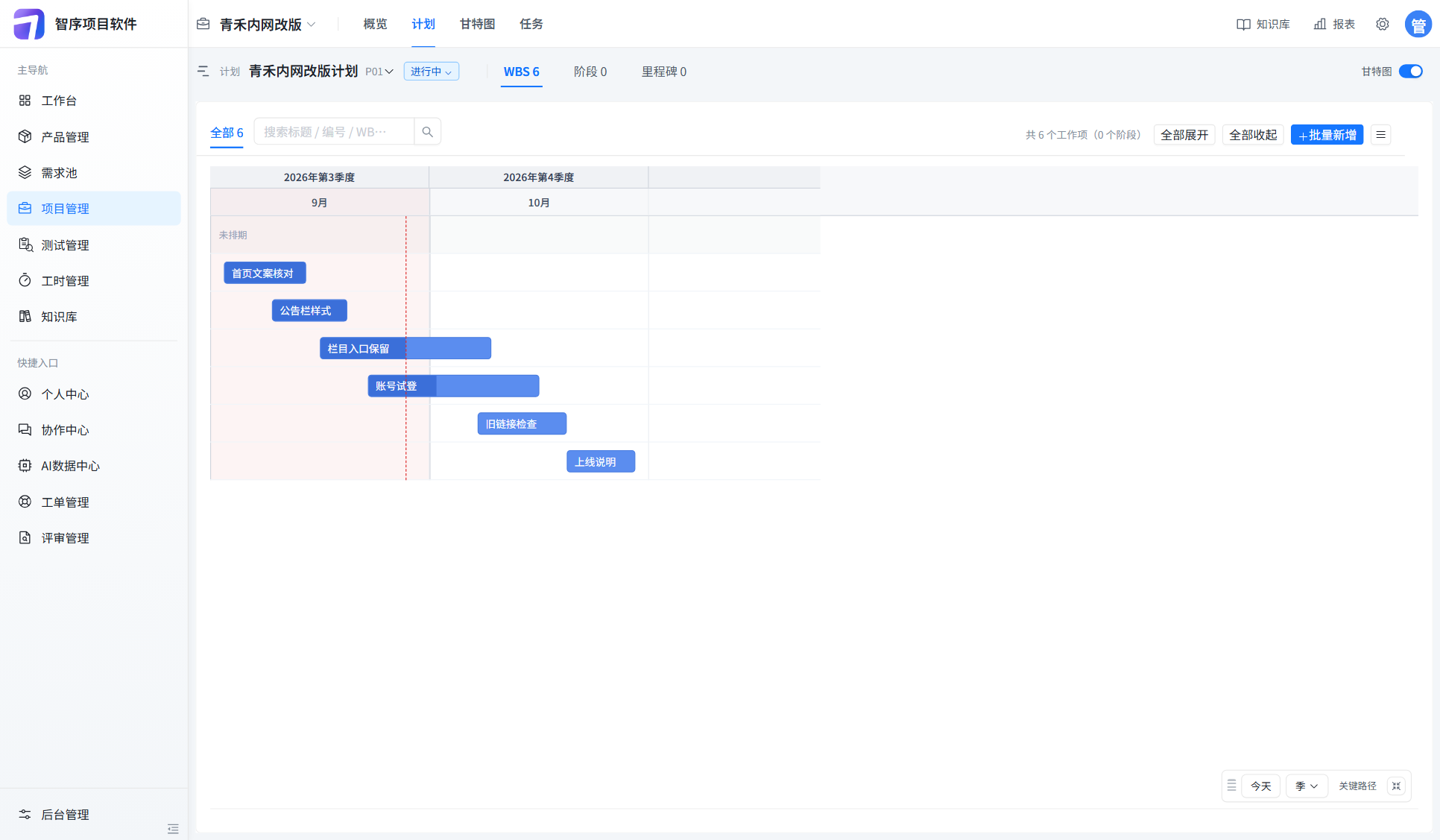

同一份 P01,甘特图打开。页头仍是 WBS 6、阶段 0、里程碑 0。表头是 2026 年第 3 季度的 9 月,和第 4 季度的 10 月。今天的竖线在 9 月。最上面一行是未排期。

这一套例子的页签是概览、计划、甘特图、任务。任务做完即可。阶段门禁和立项流程不在这几张图里。

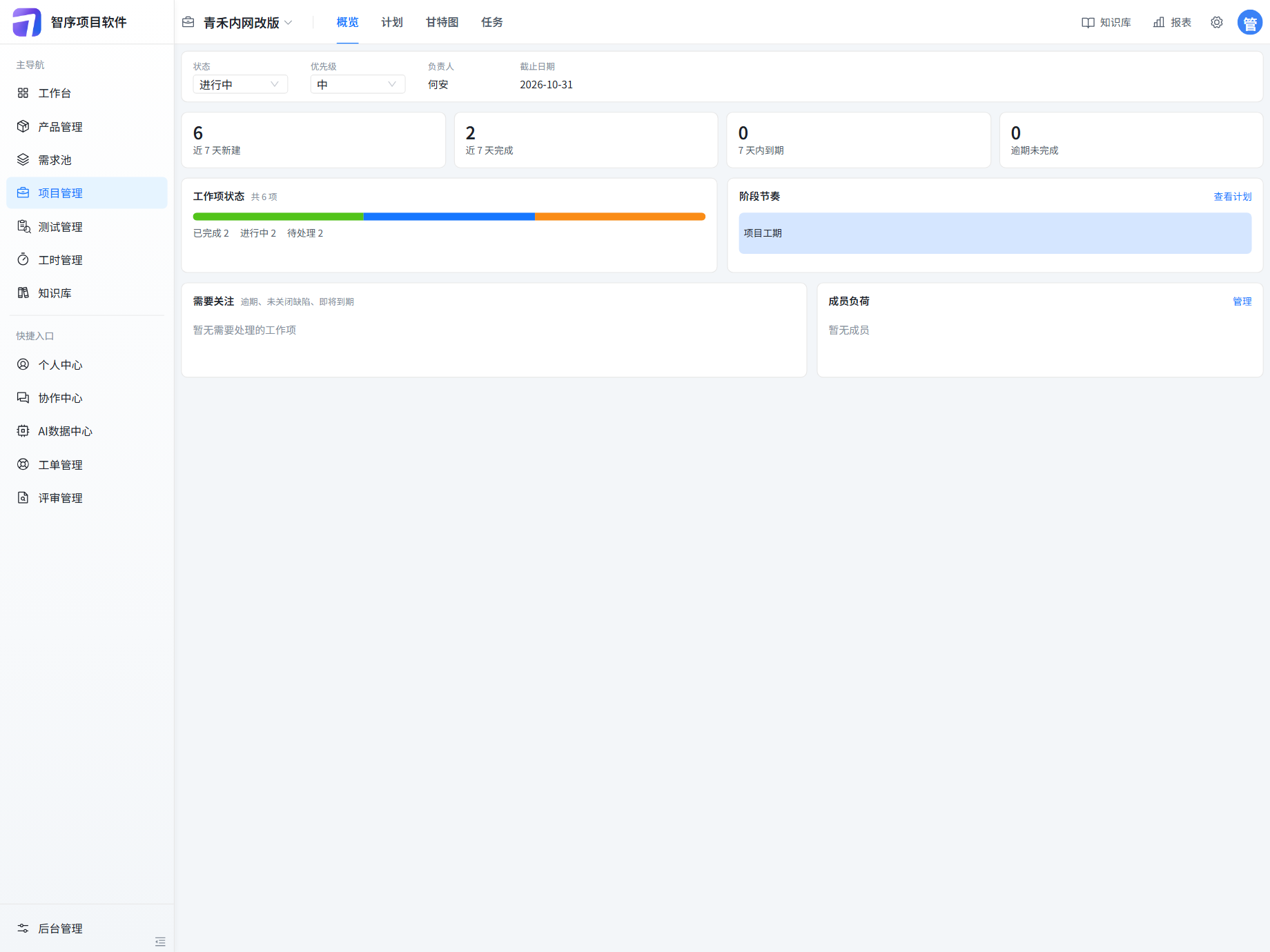

状态、优先级、负责人、截止日期、近 7 天、工作项完成情况。青禾内网改版这张概览就是这一屏。
QHNW-1 到 QHNW-6。分派、状态、结束日期都在这一张表。所属阶段是横杠。

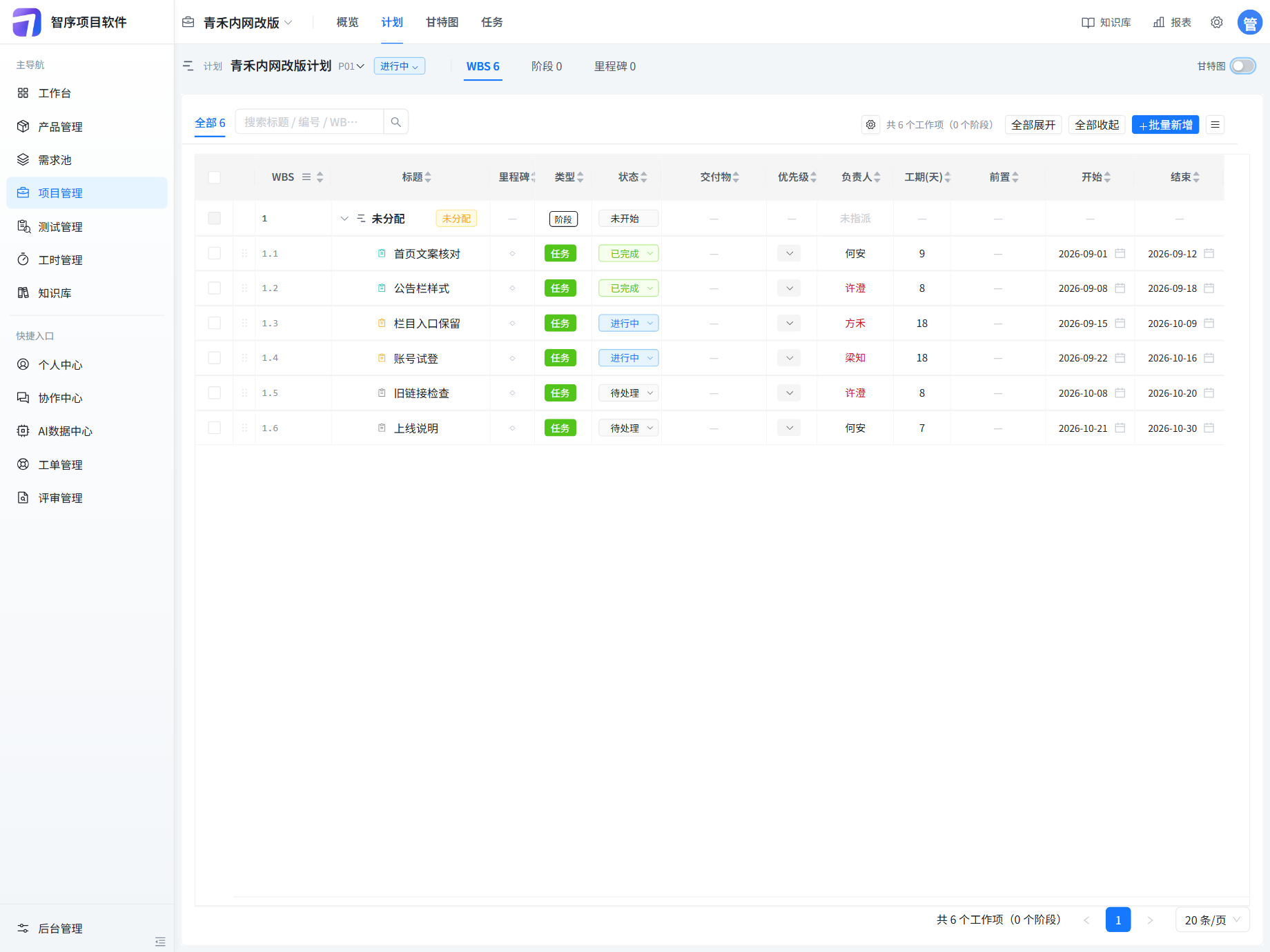

主计划 P01。关掉甘特能看工期和起止日期。页头阶段 0、里程碑 0。
同一份 P01,刻度选季,9 月到 10 月。今天的竖线在 9 月。
概览里这一格写着暂无需要处理的工作项。逾期未完成是 0。预警在终身免费版。
计划页头阶段是 0。任务的所属阶段是横杠,评审状态是横杠。这一页没有已通过的门禁。
不是。青禾内网改版,以及何安、许澄、方禾、梁知,都是为这页准备的模拟数据。任务名、编号、日期和截图一致。
在概览。截止日期是 2026-10-31,工作项共 6 项,已完成 2、进行中 2、待处理 2。任务页把这 6 项列全。做完这些任务,这个目标就完成了。
两张图都是这个项目。概览右侧成员负荷是「暂无成员」,抬头负责人是何安。任务表和 WBS 的负责人列是何安、许澄、方禾、梁知。
页头和表底都写着阶段 0、0 个阶段。表里第一行标题是未分配,类型显示为阶段,状态未开始,负责人未指派。六条任务的所属阶段在任务页仍是横杠。
瀑布页用阶段、WBS、甘特把一个上线项目排开。敏捷页用迭代。这一页用青禾内网改版,讲一份计划、六条任务、一个截止日期。计划变更和立项流程不在这几张图里。
项目概览和任务在终身免费版。WBS 和甘特在企业版。阶段和阶段门禁在旗舰,这一例的计划页头是阶段 0。
