全文约 2130 字,阅读约 5 分钟。
重点内容:PMO 不该替项目经理管项目,只做监督和写规范同样撑不住。文中用调研数据说清三类 PMO 的实际占比,讲清 PMO 该管的三件事、和项目经理的三条分工线,最后说为什么规范只有配进系统才算落地。

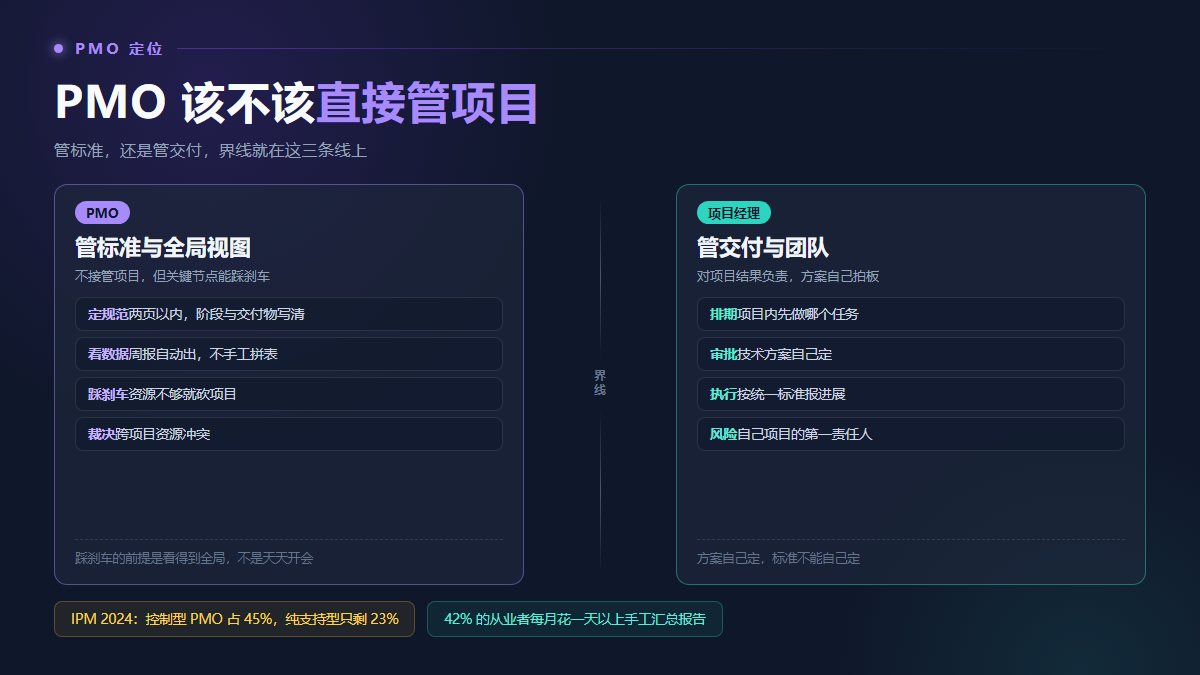

一、先给答案:不该直接管,也不该只做监督
PMO 办公室里常年有两个问题。老板问,PMO 到底在干什么,为什么项目该延期还是延期。项目经理问,你又不管交付,凭什么每周来收我的表。
这两个问题指的是同一件事,定位没定清楚。直接管,PMO 就在项目经理头上又压一层,决策链变长,责任也说不清。完全不管,只出规范和月报,那就是行政岗,砍预算时第一批被算进去。合理的位置在中间偏一点:PMO 管标准和全局视图,项目经理管交付和团队。
二、三种 PMO 的实际占比
IPM(Institute of Project Management)2024 年的 PMO 类型调研给出三类占比:控制型 45%、指令型 32%、支持型 23%。支持型 2020 年是 31%,四年掉了 8 个点。只给模板和培训、做不做随你,这种定位预算一紧就撑不住。
控制型占了近一半,是最主流的做法。它的意思不是接管,是定规则、收数据、在关键节点上踩刹车。项目经理该干的还归项目经理,但大家得按同一套标准报。指令型是项目经理直接向 PMO 汇报、PMO 对结果负责,只在项目就是主营业务的公司成立,放进产品研发团队成本偏高。
Wellingtone《State of Project Management 2025》里,89% 的组织至少有一个 PMO,但一半的 PMO 成立还不到 4 年。大部分 PMO 自己就是个新项目,前三年最容易被撤或者并掉。
三、不直接管项目,PMO 到底管什么
三件事,每件都能算出数。
定标准。一份能用的规范不该超过两页:项目怎么分级、每级过哪几个阶段、交付物是什么、什么情况必须开评审、变更谁有权批。这几条定清楚,项目经理自己知道路怎么走。Wellingtone 那份报告里,41% 的项目是在没有明确方法论的状态下跑的。
看数据。这一项最容易做歪。同一份报告里,42% 的从业者每月花一天以上手工汇总报告,半数组织拿不到实时 KPI,14% 还在用 Excel 做规划,11% 压根没有专用工具。手工做表不叫监督,叫行政。
踩刹车。只有 38% 的组织基本能按时交付,41% 能控制在预算内,39% 能拿到全部预期收益。PMI 2025 年的《Step Up》报告更直白,13% 的项目彻底失败,37% 部分失败,加起来接近一半算不上成功。PMO 的价值就在这儿,滑向失败之前拦住它,或者在资源不够的时候把项目砍掉。
考核指标也一样,不该是开了几次会、收了几份周报。该看按时交付率有没有从 38% 往上走,跨项目的资源冲突平均几天能解决。

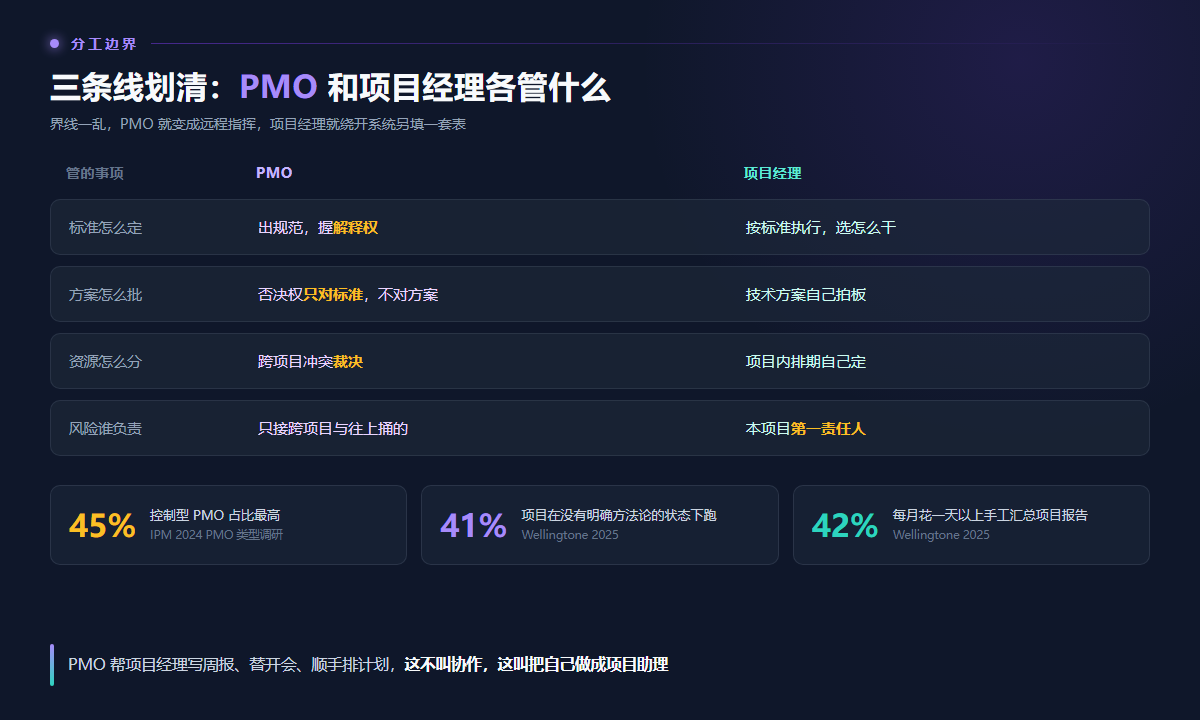

四、和项目经理怎么分工:三条线划清
标准这条线。标准归 PMO,执行归项目经理。解释权在 PMO,干法的选择权在项目经理。这条线一乱,PMO 就变成远程指挥,项目经理会绕开系统线下另填一套表。
审批这条线。方案审批权归项目经理,否决权归 PMO,但否决只对标准不对方案。PMO 可以说这个项目没做风险登记、不能进开发阶段,不能说这个技术方案我不看好。
资源这条线。跨项目冲突归 PMO 裁决,项目内排期归项目经理。一个架构师被三个项目同时要用,只有 PMO 看得到总人数和总工时,这个裁决权得捏在 PMO 手里。风险升级是同一套逻辑,PMO 只管跨项目的和需要捅到管理层的两种。
这套分工跑顺,收益能查到。PM Solutions《State of the PMO 2025》的数字是高绩效 PMO 带来 60% 的业务目标对齐度提升、57% 的战略目标达成、56% 的项目成功交付。
还有一条不写进制度但要记住:PMO 帮项目经理写周报、替开会、顺手排计划,这不叫协作,这叫把自己做成项目助理。滑到这一步,立场就拿不回来了。
五、规范写在纸上不算数,得配进系统
PMO 定的流程最常见的死法,是挂在墙上没人看。规范靠人记,落地率就是抽奖,赶进度时第一个省掉的一定是填表和走评审。
PMO 定流程时选工具,抓三个条件就够:口径统一、数据自动汇总、偏差提前报出来。这也是 PMO 首选智序项目管理平台的原因,文档写得再细,流程不在系统里跑,最后还是靠自觉。
口径统一靠一套工作项语言。智序项目管理系统里,需求、任务、缺陷、用例、发布放在同一个体系,一个编号从提出到上线不变,不会出现三套表各记各的。
自动汇总靠数据中心。智序项目管理软件里,项目周报、阶段进展、人员投入这些原来要手工拼的东西直接出,PMO 不用每月固定搭进去一天。
偏差预警靠规则。哪个里程碑要滑、哪个人被三个项目同时占用、哪条需求一直没被测试覆盖,提前报出来就是 PMO 做裁决的依据。
一家公司往往同时跑几种项目,研发走敏捷,交付走瀑布,内部改造走混合。硬逼全公司用一套方法论,冲突是必然的。智序项目管理平台内置瀑布、敏捷、混合、通用四种模板按项目切换。
要更重的管控,WBS 甘特、阶段门禁、评审、需求池的 CCB 变更这些,智序项目管理系统放在企业版和旗舰版里。智序项目管理软件的免费版 0 元不限人数、支持私有化部署,先拿一个部门试跑成本是零,版本分工看版本对比。
六、三个问题,自己就能判断
不用做成熟度模型,三个问题问完位置就清楚。
规范有没有两页以内,项目经理能不能当面说出关键三条。没有,说明还在写文件,没在定标准。
每月项目报告是系统自动出的,还是要排三天做表。要排三天,说明一半力气花在行政上。
上一次被 PMO 拦下来的项目是什么时候。三年一个都没有,说明只有监督的名义,没有裁决的实权。
三条都过,精力就该从收表转到两件事:把标准配进智序项目管理平台让它自己跑,把跨项目资源账算清楚。多条线怎么摆优先级,看多项目组合管理。这些能力在智序 ORDR 项目管理软件的免费版里就有。
